Decyzja o warunkach zabudowy jest jednym z tych dokumentów, które przesądzają, czy inwestycja w ogóle ruszy z miejsca. Wyjaśniam, kiedy jest potrzebna, co urząd w niej sprawdza, ile trwa procedura i jakie zmiany obowiązują w 2026 roku. Dorzucam też praktyczne wskazówki z perspektywy osoby, która widzi, gdzie inwestorzy najczęściej tracą czas i pieniądze.
Najważniejsze fakty o decyzji WZ
- Warunki zabudowy to decyzja administracyjna, która określa, czy i na jakich zasadach można zabudować działkę.
- W 2026 roku nowy wniosek ma sens tylko wtedy, gdy gmina ma już uchwalony plan ogólny, a teren nie jest wyłączony z takiej procedury.
- Decyzja nie zastępuje pozwolenia na budowę i nie daje prawa do gruntu.
- Ustawowy termin wydania decyzji to zwykle 90 dni, a opłata skarbowa wynosi 598 zł, jeśli wniosek nie składa właściciel albo użytkownik wieczysty.
- Do wniosku przygotuj mapę, opis inwestycji i, jeśli trzeba, pełnomocnictwo za 17 zł.
Czym są warunki zabudowy i kiedy ich potrzebujesz
Najkrócej mówiąc, decyzja o warunkach zabudowy odpowiada na pytanie, czy na danej działce można zrealizować konkretną inwestycję i pod jakimi warunkami. To nie jest projekt budowlany, nie jest też pozwolenie na budowę. To raczej filtr planistyczny, który porządkuje sprawę jeszcze przed wejściem w etap techniczny.
Z mojej perspektywy najważniejsze jest to, że ta decyzja nie działa „na zapas”. Dotyczy konkretnej działki i konkretnej koncepcji. Jeśli zmieniasz funkcję budynku, jego gabaryty albo układ zabudowy, urząd może oczekiwać nowej analizy albo zmiany już wydanej decyzji.
W praktyce warunki zabudowy są potrzebne przede wszystkim wtedy, gdy dla terenu nie ma miejscowego planu zagospodarowania przestrzennego, a inwestor chce legalnie uporządkować sposób zabudowy. W 2026 roku trzeba przy tym patrzeć szerzej niż jeszcze kilka lat temu, bo system planowania przestrzennego mocno się zmienił. To prowadzi od razu do pytania, jakie konkretnie warunki urząd bierze pod lupę.
Co urząd sprawdza, zanim wyda decyzję
Sam wniosek to dopiero początek. O wyniku decyduje kilka warunków, które muszą być spełnione łącznie albo przynajmniej na tyle dobrze udokumentowane, by urząd mógł wydać pozytywną decyzję. Najczęściej chodzi o otoczenie działki, dojazd, media i zgodność z aktualnymi regułami planistycznymi.
| Warunek | Co to znaczy w praktyce | Gdzie pojawiają się problemy |
|---|---|---|
| Zgodność z otoczeniem | Nowa zabudowa ma wpisywać się w istniejący układ, a nie wyglądać jak przypadkowy wyjątek. | Brak podobnej zabudowy w sąsiedztwie albo porównywanie się do zbyt odległych działek. |
| Dostęp do drogi publicznej | Dojazd musi być prawnie zapewniony, nie tylko „w praktyce używany od lat”. | Nieuregulowany dojazd przez cudzą parcelę albo drogę wewnętrzną bez właściwych praw. |
| Uzbrojenie terenu | Media muszą być dostępne albo realnie możliwe do doprowadzenia. | Założenie, że prąd, woda i kanalizacja pojawią się później bez żadnego planu. |
| Grunty rolne i leśne | Czasem potrzebne są dodatkowe zgody lub wyłączenia z produkcji. | Pominięcie ograniczeń dla gruntów lepszych klas albo terenów leśnych. |
| Plan ogólny gminy | Od 1 lipca 2026 r. nowa decyzja jest możliwa tylko w gminie, która ma już plan ogólny, a teren zwykle musi mieścić się w odpowiednich ramach tego dokumentu. | Liczenie na stary stan prawny mimo nowych zasad. |
Najbardziej praktyczna zmiana dotyczy właśnie planu ogólnego. Sama obecność zabudowy w sąsiedztwie nie wystarcza, jeśli działka wypada poza nowymi ramami planistycznymi. I to jest moment, w którym wielu inwestorów dopiero odkrywa, że działka „z potencjałem” nie zawsze oznacza działkę, dla której da się szybko uzyskać decyzję.

Jak wygląda wniosek i jakie załączniki przygotować
Wniosek nie jest skomplikowany, ale źle przygotowany potrafi zatrzymać sprawę na długo. Dlatego ja zawsze zaczynam od dwóch rzeczy: sprawdzenia, czy dla terenu nie ma planu miejscowego, i upewnienia się, że inwestycja pasuje do aktualnych zasad planistycznych w gminie.
- Sprawdź status terenu i upewnij się, że w twojej gminie obowiązuje plan ogólny, jeśli składasz nowy wniosek w 2026 roku.
- Wypełnij ogólnopolski formularz wniosku o ustalenie warunków zabudowy.

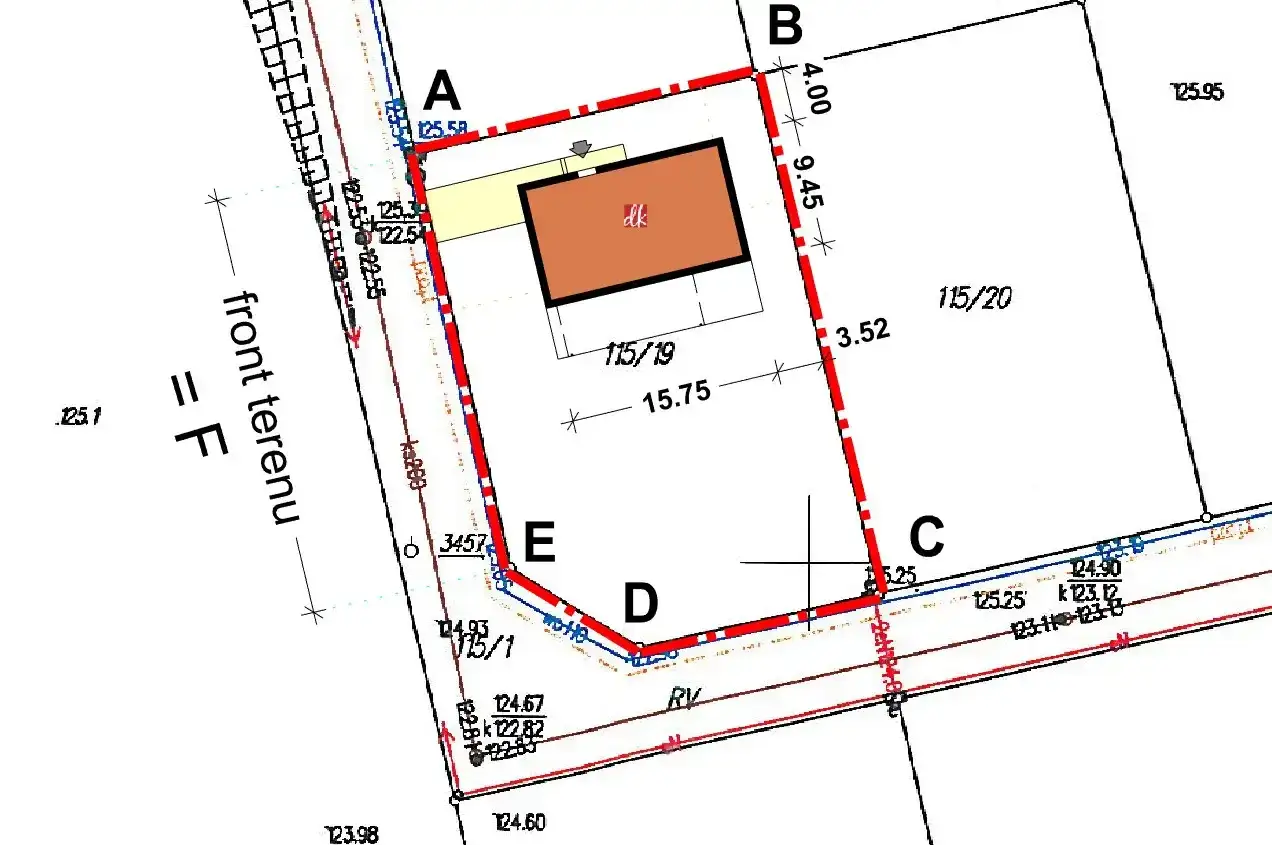

- Dołącz mapę zasadniczą albo ewidencyjną z zaznaczonym terenem inwestycji.
- Opisz planowaną zabudowę możliwie konkretnie, czyli funkcję obiektu, gabaryty, sposób dojazdu i podstawowe media.
- Dołącz oświadczenie o prawie do dysponowania nieruchomością na cele budowlane oraz, jeśli działasz przez pełnomocnika, pełnomocnictwo.
- Złóż dokumenty przez internet, w urzędzie albo listownie.
Warto od razu pisać rzeczowo. Urząd nie potrzebuje poetyckiego opisu domu, tylko informacji, które da się porównać z otoczeniem i przepisami. Jeśli wniosek jest zbyt ogólny, wraca do uzupełnienia, a każdy taki powrót przesuwa termin.
Jeżeli kupujesz działkę z już wydaną decyzją, sprawdź też, czy da się ją przenieść na nowego inwestora. To często skraca drogę, ale tylko wtedy, gdy dokument nadal jest ważny i zgadzają się wszystkie strony postępowania. Następny krok to pieniądze i czas, czyli dwa elementy, które najczęściej interesują inwestora najbardziej.
Ile trwa i ile kosztuje decyzja
Ustawowy termin wydania decyzji to zwykle 90 dni od złożenia kompletnego wniosku. W przypadku biogazowni rolniczych spełniających określone warunki termin jest krótszy i wynosi 65 dni. W praktyce realny czas często bywa dłuższy, bo urzędy prowadzą uzgodnienia, proszą o uzupełnienia i czekają na opinie innych instytucji.
- 598 zł wynosi opłata skarbowa za decyzję, jeśli nie składa jej właściciel albo użytkownik wieczysty nieruchomości.
- 17 zł kosztuje pełnomocnictwo, jeśli korzystasz z pełnomocnika.
- Jeżeli wniosek składa właściciel albo użytkownik wieczysty, opłata za samą decyzję nie jest pobierana.
- Na odwołanie od decyzji co do zasady masz 14 dni od jej doręczenia.
Najczęstszy błąd polega na tym, że inwestor liczy samą ustawową liczbę dni, a pomija uzupełnienia. Tymczasem to właśnie braki formalne, nieprecyzyjny opis inwestycji albo brak zgód i map potrafią wydłużyć całą procedurę bardziej niż sama merytoryczna ocena urzędu. I tu dochodzimy do porównania, które bardzo pomaga poukładać sobie temat.
Warunki zabudowy a plan miejscowy to nie to samo
Te dwa dokumenty często są wrzucane do jednego worka, a to błąd. Plan miejscowy i decyzja o warunkach zabudowy pełnią podobną funkcję, ale działają inaczej i w innym porządku prawnym.
| Cecha | Plan miejscowy | Decyzja o warunkach zabudowy |
|---|---|---|
| Charakter dokumentu | Akt prawa miejscowego obowiązujący dla obszaru objętego planem. | Decyzja administracyjna wydana dla konkretnej inwestycji i działki. |
| Kiedy sięga inwestor | Gdy plan już obowiązuje. | Gdy nie ma planu miejscowego, a gmina spełnia warunki do wydania decyzji. |
| Co określa | Przeznaczenie terenu i zasady zabudowy w całym obszarze. | Parametry i zasady dla jednego zamierzenia inwestycyjnego. |
| Stabilność | Zwykle wyższa, bo dotyczy całej strefy. | Silnie zależy od otoczenia, planu ogólnego i konkretnego stanu działki. |
| Czy daje prawo do budowy | Nie, nadal potrzebne są kolejne formalności. | Nie, to także nie zastępuje pozwolenia na budowę. |
W praktyce plan miejscowy jest dla inwestora bardziej przewidywalny, bo od początku wiadomo, na jakich zasadach wolno budować. Decyzja WZ jest elastyczniejsza, ale przez to mocniej zależna od oceny urzędu i od otoczenia działki. To właśnie dlatego tak łatwo popełnić kilka kosztownych błędów jeszcze przed złożeniem wniosku.
Najczęstsze błędy, które kończą się odmową albo opóźnieniem
W takich sprawach najwięcej czasu tracą nie ci, którzy budują najwięcej, tylko ci, którzy zakładają, że „jakoś to będzie”. Z mojej praktycznej perspektywy powtarzają się zwłaszcza te błędy:
- kupowanie działki bez sprawdzenia, czy w gminie obowiązuje już plan ogólny albo plan miejscowy,
- zakładanie, że sąsiednie domy automatycznie gwarantują pozytywną decyzję,
- zbyt ogólny opis inwestycji, bez parametrów, dojazdu i informacji o mediach,
- pomijanie oświadczenia o prawie do dysponowania nieruchomością na cele budowlane,
- mylenie decyzji o warunkach zabudowy z pozwoleniem na budowę,
- ignorowanie tego, że decyzję trzeba czasem przenieść na nowego inwestora albo zmienić, gdy koncepcja się przesunie.
Najbardziej zdradliwy jest błąd pierwszy, bo jego skutki widać dopiero wtedy, gdy działka jest już kupiona, a harmonogram całej inwestycji zaczyna się rozsypywać. Dlatego ostatni krok, który polecam, to chłodne sprawdzenie terenu jeszcze przed podpisaniem umowy.
Co sprawdzić przed zakupem działki, żeby nie zaczynać od zera
Jeśli miałbym wskazać jedną rzecz, która oszczędza najwięcej nerwów, powiedziałbym: sprawdzaj teren przed zakupem, nie po nim. To banalne, ale właśnie tutaj najczęściej rozstrzyga się, czy inwestycja będzie miała sens, czy zamieni się w długą przeprawę przez formalności.
- Sprawdź, czy działka ma miejscowy plan zagospodarowania przestrzennego.
- Ustal, czy gmina ma już plan ogólny i czy obejmuje on teren twojej inwestycji.
- Zweryfikuj prawny dostęp do drogi publicznej, nie tylko faktyczny dojazd.
- Sprawdź możliwość doprowadzenia mediów, a nie tylko ich obecność „gdzieś w okolicy”.
- Oceń, czy grunt nie wymaga dodatkowych zgód rolnych lub leśnych.
- Porównaj otoczenie działki z planowaną zabudową, bo to właśnie z tego urząd będzie czytał zgodność inwestycji z ładem przestrzennym.
- Jeśli istnieje już wydana decyzja, sprawdź możliwość jej przeniesienia i zgodność z twoim projektem.
Dla mnie to jest sedno całego tematu: decyzja o warunkach zabudowy nie rozwiązuje wszystkiego, ale dobrze przygotowana potrafi otworzyć drogę do dalszych formalności bez zbędnych przestojów. Jeżeli zadbasz o plan ogólny, dojazd, media i sensowny opis inwestycji, znacznie zwiększasz szansę na sprawne przejście przez procedurę i unikasz kosztownych korekt już na starcie.
