Pozwolenie na budowę nie jest jednym uniwersalnym formularzem, tylko decyzją administracyjną z konkretną treścią, załącznikami i warunkami, które trzeba umieć odczytać jeszcze przed wejściem na plac budowy. W praktyce pytanie o to, jak wygląda pozwolenie na budowę, sprowadza się do dwóch rzeczy: co jest w samej decyzji, a co siedzi w projekcie budowlanym. W tym tekście pokazuję to bez nadmiaru formalnego szumu, za to z praktycznym podejściem do formalności budowlanych.
Najważniejsze informacje o pozwoleniu na budowę
- To decyzja administracyjna, a nie jeden standardowy blankiet do wypełnienia.
- Najczęściej zawiera dane inwestora, oznaczenie działki, zakres inwestycji, podstawę prawną, warunki i pouczenie o odwołaniu.
- Wraz z decyzją urząd wydaje też egzemplarz projektu budowlanego z odpowiednimi pieczęciami.
- Budowę można rozpocząć dopiero wtedy, gdy decyzja stanie się ostateczna, zwykle po 14 dniach bez odwołania.
- Pozwolenie wygasa, jeśli budowa nie ruszy w ciągu 3 lat albo zostanie przerwana na ponad 3 lata.
- Najczęstszy błąd to mylenie decyzji z projektem albo z procedurą zgłoszenia.

Jak wygląda sama decyzja
W praktyce patrzę na takie pismo jak na klasyczną decyzję urzędową, tylko mocno osadzoną w dokumentacji budowlanej. Zwykle ma kilka stron, oficjalny nagłówek organu, znak sprawy, datę, wskazanie inwestora, opis zamierzenia i podstawę prawną. Na końcu pojawia się rozstrzygnięcie, czyli informacja, że organ zatwierdza projekt i udziela pozwolenia albo odmawia jego wydania.
Najważniejszy jest jednak nie sam wygląd zewnętrzny, tylko to, co w tym dokumencie da się znaleźć bez zgadywania. Gdy czytam takie pozwolenie, zawsze szukam trzech rzeczy: czy zgadza się inwestycja, czy zgadza się działka i czy nie wpisano dodatkowych warunków, których łatwo nie zauważyć przy szybkim przeglądzie.
| Element decyzji | Co zwykle zawiera | Dlaczego to ważne |
|---|---|---|
| Dane formalne | Organ, znak sprawy, data, strony postępowania | Pozwalają potwierdzić, że dokument dotyczy właściwej sprawy |
| Opis inwestycji | Rodzaj obiektu, adres lub numer działki, zakres robót | To tu widać, czy urząd zatwierdził dokładnie to, co planujesz budować |
| Rozstrzygnięcie | Udzielenie pozwolenia, ewentualnie odmowa | To właściwa treść decyzji, od której zależy dalszy krok inwestora |
| Warunki i pouczenie | Obowiązki, terminy, odwołanie, informacja o ostateczności | Tu często kryją się terminy, których nie warto przegapić |

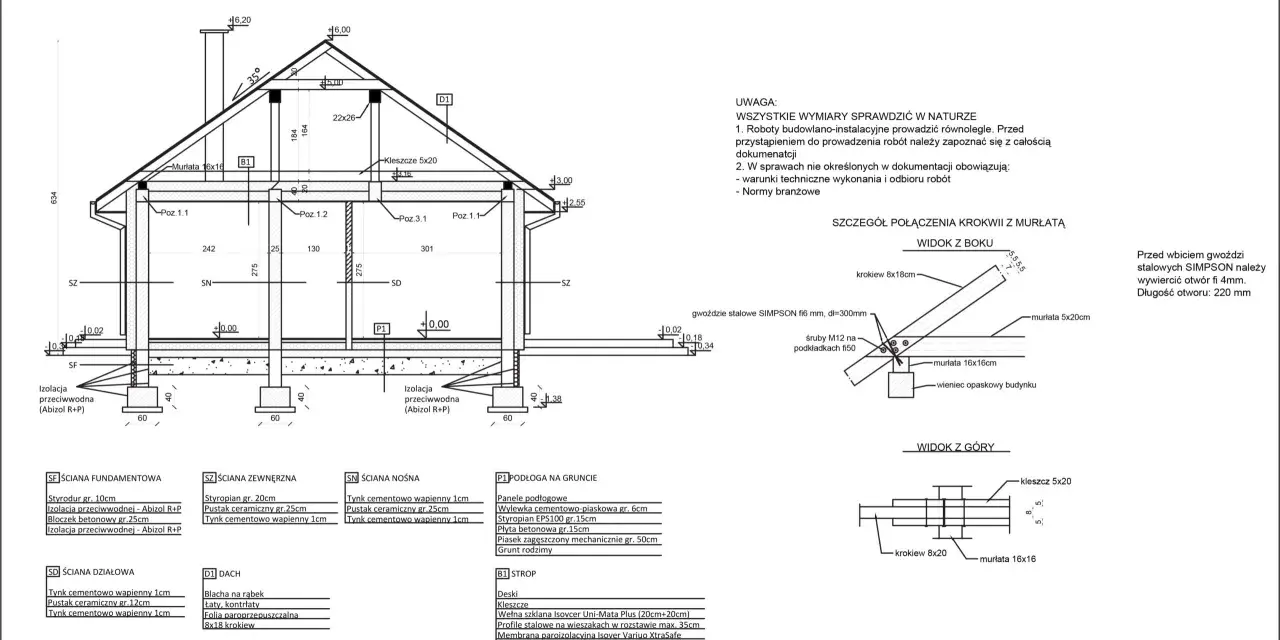

| Załączniki | Projekt budowlany z pieczęciami i adnotacjami | To on wyznacza techniczny zakres tego, co wolno zrealizować |
Biznes.gov.pl zwraca uwagę, że wraz z decyzją urząd wydaje także egzemplarz projektu budowlanego. I to jest ważny szczegół, bo samo pozwolenie nie wyczerpuje tematu: decyzja mówi, że można budować, ale pełny obraz inwestycji siedzi jeszcze w dokumentacji projektowej. W 2026 ten podział nadal jest podstawą całej procedury.
Co jest w decyzji, a co w projekcie budowlanym
Tu najczęściej pojawia się zamieszanie. Wiele osób oczekuje, że w pozwoleniu znajdzie komplet rysunków, przekrojów i wszystkich rozwiązań technicznych. Tak nie jest. Sama decyzja ma charakter administracyjny, a nie projektowy. Jeżeli czegoś nie ma w sentencji decyzji, bardzo możliwe, że szukasz tego w niewłaściwym miejscu.
Najprościej rozdzielić to na trzy warstwy dokumentacji. W decyzji znajdziesz formalne zatwierdzenie, a w projekcie szczegóły, które mają prowadzić wykonawcę i projektanta przez realizację inwestycji.
| Część dokumentacji | Czy jest zatwierdzana przy pozwoleniu | Co z niej wynika |
|---|---|---|
| Projekt zagospodarowania działki lub terenu | Tak | Pokazuje usytuowanie obiektu, dojścia, dojazdy, media i relacje z działką |
| Projekt architektoniczno-budowlany | Tak | Opisuje formę, układ i podstawowe rozwiązania architektoniczne budynku |
| Projekt techniczny | Nie na etapie wydania decyzji | Zawiera szczegółowe rozwiązania wykonawcze i trafia do obiegu później |
To rozróżnienie jest istotne, bo projekt techniczny nie jest treścią samej decyzji o pozwoleniu na budowę. Gdy ktoś pyta mnie, gdzie „ukryte są szczegóły”, odpowiadam bez wahania: właśnie tam. Nie w sentencji decyzji, tylko w odpowiedniej części projektu. Dzięki temu łatwiej uniknąć błędnego wrażenia, że urząd zatwierdza każdy detal konstrukcyjny na tym samym etapie.
W samej decyzji mogą też pojawić się dodatkowe obowiązki, na przykład obowiązek ustanowienia inspektora nadzoru inwestorskiego, jeśli organ uzna to za potrzebne. To nie jest reguła dla każdej inwestycji, ale jeśli taki zapis się pojawi, trzeba go potraktować serio, bo staje się częścią warunków prowadzenia robót.
Jak czytać dokument krok po kroku
Gdybym miał sprawdzić pozwolenie w pięć minut, zrobiłbym to zawsze w tej samej kolejności. Najpierw formalności, potem treść, na końcu załączniki. Taki porządek oszczędza czas i zmniejsza ryzyko, że przeoczysz coś ważnego.
- Sprawdź organ i znak sprawy - musisz wiedzieć, kto wydał decyzję i jakiej dokładnie sprawy dotyczy.
- Przeczytaj opis inwestycji - porównaj go z tym, co rzeczywiście ma powstać na działce.
- Zweryfikuj działkę i zakres robót - nawet drobna rozbieżność może później oznaczać problem na budowie.
- Odszukaj warunki szczególne - tam często pojawiają się obowiązki, które łatwo przeoczyć przy pobieżnym czytaniu.
- Sprawdź pouczenie o odwołaniu i ostateczności - to klucz do legalnego rozpoczęcia robót.
- Przejrzyj załączniki - szczególnie egzemplarz projektu z pieczęcią i adnotacjami urzędu.
GUNB przypomina, że wykonaniu podlega decyzja ostateczna, a nie każda dopiero doręczona decyzja. W praktyce oznacza to, że samo odebranie pisma nie daje jeszcze automatycznie prawa do ruszenia z robotami. Standardowo trzeba odczekać 14 dni na wniesienie odwołania, chyba że wszystkie strony zrzekną się tego prawa wcześniej. To jeden z tych momentów, w których pośpiech naprawdę potrafi kosztować najwięcej.
Warto też pamiętać, że strony postępowania wyznacza obszar oddziaływania obiektu. Dla inwestora to ważne, bo nie każda sąsiedzka nieruchomość automatycznie staje się stroną, a jednocześnie nie każdy dokument trzeba czytać jak zwykły urzędowy druk. W budownictwie szczegóły proceduralne mają znaczenie równie duże jak sam projekt.
Pozwolenie a zgłoszenie kiedy różnica ma znaczenie
To nie jest dygresja na marginesie. W praktyce wiele osób dopiero na tym etapie orientuje się, że w ogóle istnieją dwa różne tryby: pełne pozwolenie albo zgłoszenie. A to już przekłada się na czas, liczbę dokumentów i poziom kontroli urzędu.
| Kryterium | Pozwolenie na budowę | Zgłoszenie |
|---|---|---|
| Forma rozstrzygnięcia | Decyzja administracyjna | Brak sprzeciwu albo osobna reakcja urzędu |
| Poziom formalności | Wyższy | Zwykle prostszy |
| Zakres kontroli | Pełniejsza weryfikacja projektu i zgodności inwestycji | Węższa procedura, ale nie zawsze wystarczająca |
| Typ inwestycji | Bardziej złożone, większe lub wymagające pełnej decyzji | Część prostszych robót i wybranych budów |
To rozróżnienie ma znaczenie, bo samo pytanie o wygląd pozwolenia często pojawia się dopiero wtedy, gdy inwestor już wie, że jego robota nie załatwi się zwykłym zgłoszeniem. W uproszczeniu: zgłoszenie służy do prostszych przypadków, a pozwolenie do inwestycji, które wymagają pełniejszej decyzji urzędowej. Jeśli plan jest graniczny, nie zgadywałbym. W budownictwie zła kwalifikacja procedury to jedna z najdroższych pomyłek na starcie.
Na etapie domów jednorodzinnych ta różnica bywa szczególnie ważna, bo część inwestycji da się prowadzić po zgłoszeniu, ale nie każda. Dlatego przed złożeniem wniosku trzeba zawsze odnieść konkretny projekt do aktualnych wymogów, a nie do ogólnego przekonania, że „przecież to tylko dom”.
Co sprawdzić przed wejściem na plac budowy
Największe problemy zwykle nie wynikają z samej odmowy, tylko z tego, że inwestorzy zbyt szybko uznają decyzję za gotową do działania. Ja przed rozpoczęciem robót robię prosty przegląd, który oszczędza nerwy w dalszej części inwestycji.
- Sprawdź, czy decyzja jest ostateczna, a nie tylko doręczona.
- Porównaj treść decyzji z zakresem projektu budowlanego.
- Upewnij się, że masz właściwy egzemplarz projektu z pieczęcią i adnotacją urzędu.
- Przeczytaj wszystkie warunki dodatkowe, zwłaszcza te zapisane mniejszym drukiem w pouczeniach.
- Zapamiętaj termin ważności decyzji: jeśli budowa nie ruszy przez 3 lata albo zostanie przerwana na ponad 3 lata, pozwolenie wygasa.
- Sprawdź, czy projekt techniczny i pozostałe dokumenty są gotowe na kolejny etap, a nie tylko na samą decyzję.
Jeżeli miałbym wskazać jeden naprawdę praktyczny wniosek, powiedziałbym tak: pozwolenie na budowę warto czytać zawsze razem z projektem, bo dopiero ten duet pokazuje pełny obraz inwestycji. Sama decyzja mówi, że można budować, ale dopiero dokumentacja projektowa pokazuje, jak dokładnie budować i gdzie ukryte są ograniczenia. To właśnie na tym poziomie najłatwiej wychwycić błędy, które później robią najwięcej szkód na budowie.
