Plan miejscowy czy warunki zabudowy? Sprawdź przed zakupem działki

20 sierpnia 2026

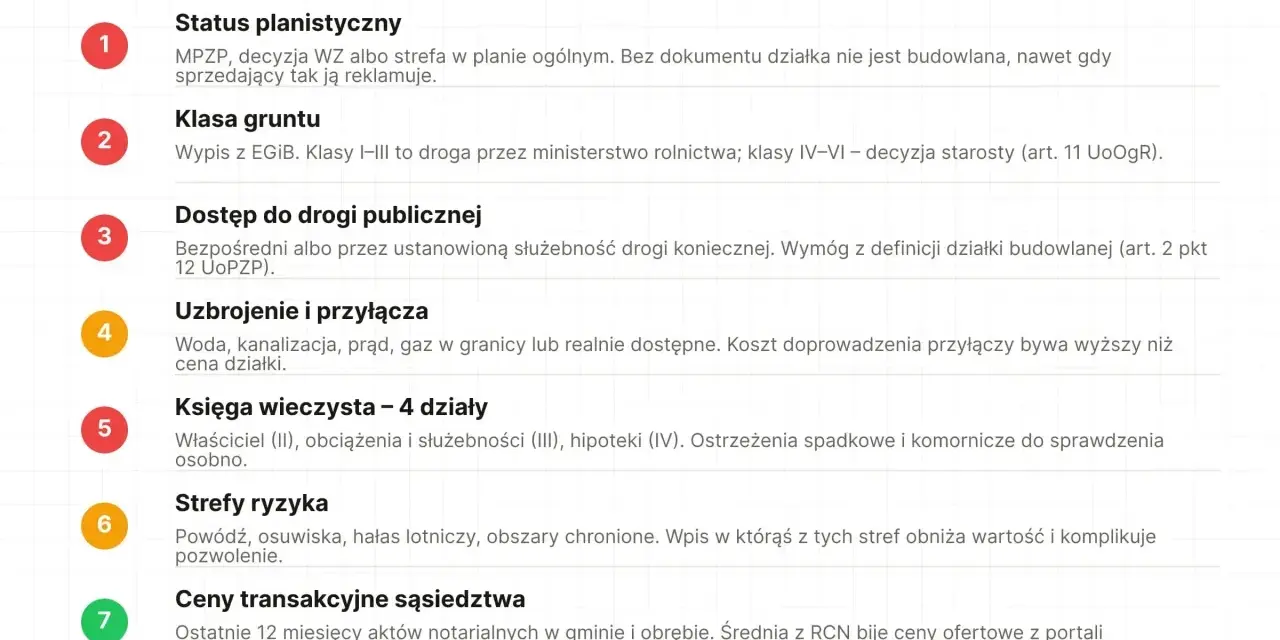

MPZP, warunki zabudowy, klasa gruntu, dostęp do drogi, uzbrojenie, księga wieczysta, strefy ryzyka, ceny transakcyjne. Lista 7 punktów przed zakupem działki.

Spis treści

Relacja między planem miejscowym a warunkami zabudowy decyduje o tym, czy na działce można działać szybko, czy trzeba przejść przez dodatkową procedurę. W praktyce to właśnie ten układ najczęściej przesądza o czasie, kosztach i ryzyku całej inwestycji. Na 2026 rok dochodzi do tego reforma planowania przestrzennego, więc stare przyzwyczajenia bywają już po prostu mylące.

W tym tekście pokazuję, jak czytać oba rozwiązania, kiedy które ma pierwszeństwo i co sprawdzić, zanim kupi się grunt albo złoży wniosek. Skupiam się na konkretach, bo przy formalnościach budowlanych najwięcej błędów bierze się nie z braku dobrych chęci, tylko z pomylenia dokumentów i ich skutków.

Najważniejsze różnice, które trzeba znać przed zakupem działki

  • Plan miejscowy ma pierwszeństwo przed decyzją o warunkach zabudowy, bo jest aktem prawa miejscowego i wiąże inwestora na danym terenie.
  • Warunki zabudowy są rozwiązaniem zastępczym i wchodzą w grę wtedy, gdy dla nieruchomości nie ma planu miejscowego.
  • Od 2026 roku sytuację dodatkowo porządkuje plan ogólny gminy, który wyznacza, gdzie WZ w ogóle mogą być wydawane.
  • Nowa decyzja WZ jest dziś czasowa i wygasa po 5 latach od dnia, w którym stanie się prawomocna.
  • Przed zakupem działki trzeba sprawdzić nie tylko przeznaczenie terenu, ale też dostęp do drogi, media i ograniczenia wynikające z przepisów odrębnych.

Plan miejscowy ma pierwszeństwo przed warunkami zabudowy

Jeżeli dla działki obowiązuje miejscowy plan zagospodarowania przestrzennego, to on ustala zasady gry. Nie da się go obejść decyzją o warunkach zabudowy, bo WZ nie służy do zmiany tego, co gmina już uchwaliła jako prawo miejscowe. Właśnie dlatego w praktyce pierwszy krok zawsze jest ten sam: sprawdzam, czy teren ma plan, a dopiero potem myślę o dalszej ścieżce inwestycyjnej.

Najprościej ująć to tak: plan miejscowy mówi, co wolno na danym obszarze, a decyzja o warunkach zabudowy doprecyzowuje parametry inwestycji wtedy, gdy planu nie ma. To nie są dwa równorzędne narzędzia, tylko dwa różne tryby porządkowania zabudowy.

Kryterium MPZP Warunki zabudowy
Charakter dokumentu Akt prawa miejscowego Decyzja administracyjna
Kto wydaje Rada gminy lub miasta Wójt, burmistrz albo prezydent miasta
Kiedy ma zastosowanie Gdy plan obowiązuje dla terenu Gdy dla terenu nie ma planu miejscowego
Co ustala Przeznaczenie terenu, parametry zabudowy, linie zabudowy, ograniczenia Parametry nowej zabudowy dla konkretnej inwestycji
Znaczenie dla inwestora Wiąże od razu i zwykle daje większą przewidywalność Umożliwia inwestycję tam, gdzie nie ma planu, ale wymaga spełnienia warunków

Z mojego punktu widzenia to właśnie ta różnica najczęściej przesądza o błędnych decyzjach zakupowych. Kto kupuje grunt bez sprawdzenia planu, często zakłada, że „jakoś się załatwi” decyzję o warunkach zabudowy, a to bywa złudne. I właśnie dlatego warto od razu przejść do pytania, kiedy WZ w ogóle ma sens.

Kiedy decyzja o warunkach zabudowy ma sens, a kiedy nie

Decyzję o warunkach zabudowy składa się wtedy, gdy dla nieruchomości nie obowiązuje plan miejscowy i inwestor chce uzyskać podstawę do dalszych formalności, na przykład przed projektem domu jednorodzinnego albo innego obiektu. Sama decyzja nie daje prawa własności do gruntu i nie zmienia przeznaczenia działki w taki sposób, jak robi to plan miejscowy. To raczej administracyjna odpowiedź na pytanie: czy w tym miejscu dana zabudowa w ogóle jest dopuszczalna.

Jeżeli plan miejscowy już istnieje i nie dopuszcza zamierzonej funkcji, WZ nie pomoże. Wtedy potrzebna byłaby zmiana planu, a to jest zupełnie inny proces, zależny od gminy i zwykle dużo dłuższy niż indywidualna decyzja. Tak samo nie warto mylić WZ z pozwoleniem na budowę: decyzja porządkuje parametry inwestycji, ale jeszcze nie zamyka całej ścieżki formalnej.

W praktyce patrzę na trzy typowe scenariusze:

  • dla działki obowiązuje MPZP i plan dopuszcza planowaną zabudowę - wtedy WZ nie jest potrzebna;
  • dla działki nie ma MPZP - wtedy wchodzi w grę decyzja o warunkach zabudowy;
  • plan istnieje, ale wyklucza zamierzony sposób zagospodarowania - wtedy trzeba myśleć o innym gruncie albo o zmianie planu, a nie o WZ.

To prowadzi do kolejnej, bardzo praktycznej części: jakie warunki musi spełnić działka, żeby taka decyzja była w ogóle możliwa do uzyskania.

Jakie warunki musi spełnić działka, żeby dostać WZ

Najwięcej odrzuceń nie wynika z tego, że inwestor „źle wypełnił formularz”, tylko z tego, że teren nie spełnia ustawowych warunków. W procedurze urzędnik sprawdza przede wszystkim otoczenie działki, dostęp do drogi, możliwość obsługi mediami i zgodność z przepisami odrębnymi. W praktyce chodzi o to, żeby nowa zabudowa nie była przypadkowym wyjątkiem w środku zupełnie innego układu przestrzennego.

  • Kontynuacja zabudowy - nowa inwestycja powinna nawiązywać do istniejącego sąsiedztwa pod względem funkcji i podstawowych parametrów. To właśnie ten warunek najczęściej nazywa się potocznie dobrym sąsiedztwem.
  • Dostęp do drogi publicznej - działka nie może być odcięta od układu komunikacyjnego. Sam „przejazd przez cudzy grunt” zwykle nie wystarcza, jeśli nie ma prawnie pewnego dostępu.
  • Możliwość uzbrojenia terenu - urząd ocenia, czy inwestycja da się obsłużyć w zakresie wody, energii, kanalizacji lub innych mediów, zależnie od rodzaju budynku.
  • Zgodność z przepisami odrębnymi - znaczenie mogą mieć strefy ochronne, obszary zalewowe, ograniczenia środowiskowe, linie kolejowe, drogi czy ochrona gruntów rolnych i leśnych.
  • Nowe zasady planistyczne - po reformie dochodzi jeszcze filtr planu ogólnego i obszaru uzupełnienia zabudowy.

Wniosek jest prosty: nawet jeśli działka wygląda „budowlano” na pierwszy rzut oka, decyzja może nie przejść, jeśli otoczenie nie daje podstaw do kontynuacji zabudowy albo teren ma inne ograniczenia. I właśnie dlatego od 2026 roku sam brak planu miejscowego już nie wystarcza, by zakładać, że WZ będzie łatwe do uzyskania.

Na dole opisałem jeszcze jedną rzecz, która dla wielu osób jest zaskoczeniem: WZ nie jest decyzją wieczną. Nowe decyzje wydane po 1 stycznia 2026 r. wygasają po 5 latach od prawomocności, więc nie można już traktować ich jak bezterminowej przepustki do budowy.

Co zmieniło się w 2026 roku i dlaczego to ma znaczenie

Reforma planowania przestrzennego mocno przestawiła układ sił między gminą a inwestorem. Najważniejsza zmiana polega na tym, że plan ogólny gminy staje się dokumentem nadrzędnym dla dalszych decyzji planistycznych. To on wyznacza ramy, w których gmina może uchwalać plan miejscowy i wydawać warunki zabudowy.

W praktyce oznacza to, że od 1 lipca 2026 r. wniosek o warunki zabudowy ma sens tylko wtedy, gdy dana gmina ma już obowiązujący plan ogólny. Dodatkowo nowa zabudowa jest co do zasady powiązana z obszarem uzupełnienia zabudowy, czyli takim fragmentem gminy, gdzie dalsze dogęszczanie jest dopuszczane w sposób uporządkowany. To ważne, bo ogranicza rozwój rozlewania się zabudowy poza istniejący układ.

Do tego dochodzi okres przejściowy: studium uwarunkowań i kierunków zagospodarowania przestrzennego ma obowiązywać do 31 sierpnia 2026 r. W teorii brzmi to technicznie, ale dla inwestora ma bardzo konkretne skutki. Gmina, która nie nadążyła z planem ogólnym, może mieć problem z dalszym prowadzeniem procedur, a to z miejsca wpływa na tempo inwestycji.

Warto też zapamiętać jeszcze jedną zmianę: nowe decyzje o warunkach zabudowy są dziś czasowe i wygasają po 5 latach. To wymusza większą dyscyplinę po stronie inwestora, bo samo „mam WZ” nie oznacza już, że można wrócić do projektu za kilka lat bez żadnych konsekwencji.

Po tej reformie jeszcze bardziej opłaca się zrobić porządny przegląd działki przed podpisaniem umowy, bo pole manewru jest dziś mniejsze niż kilka lat temu.

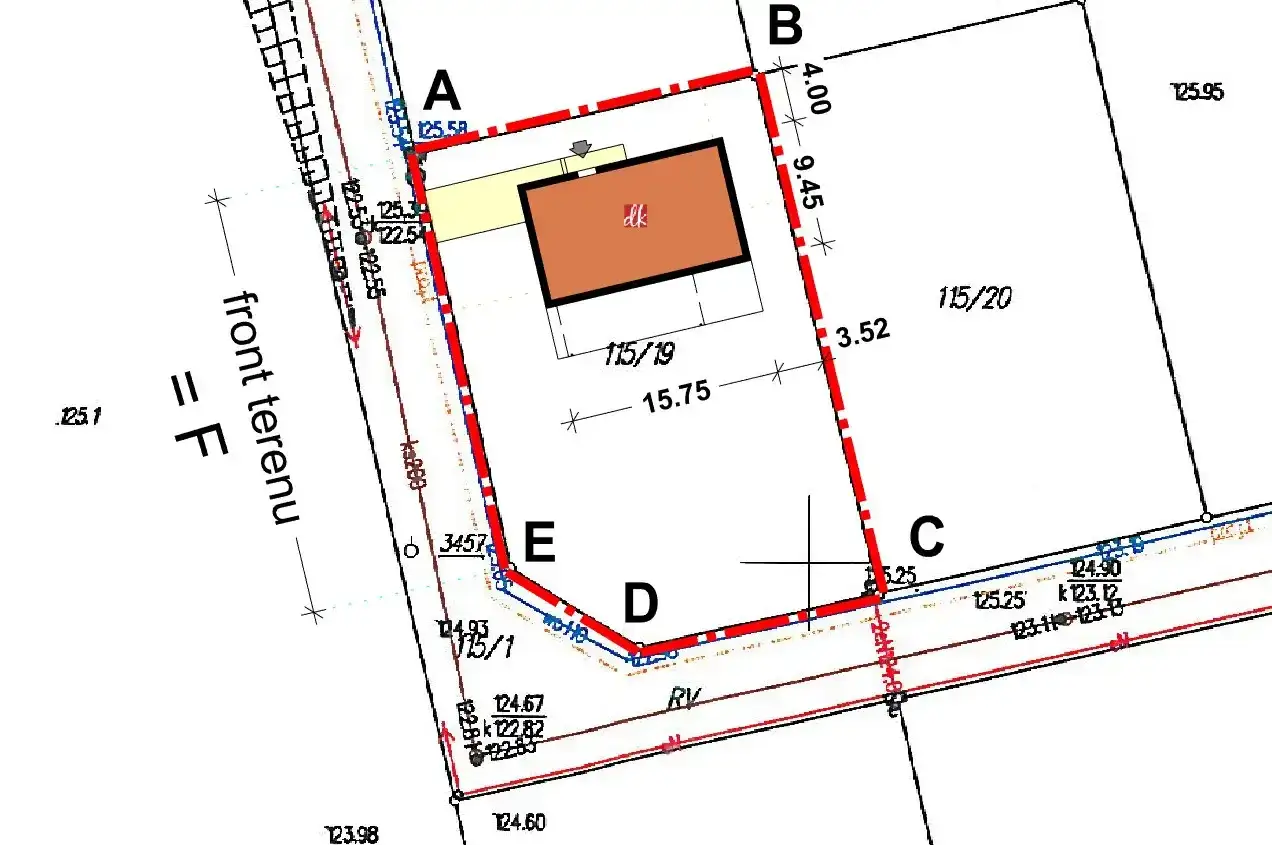

Plan zagospodarowania przestrzennego (mpzp) i warunki zabudowy dla działki 115/19, z zaznaczonym budynkiem i granicami.

Jak sprawdzić działkę przed zakupem lub projektem

Gdy analizuję działkę, idę zawsze tą samą kolejnością. Najpierw sprawdzam, czy obowiązuje plan miejscowy, potem czy gmina ma już plan ogólny, a dopiero później wchodzę w szczegóły dotyczące parametrów zabudowy. To oszczędza czas, bo nie ma sensu zamawiać projektu, jeśli teren od początku odpada na poziomie planistycznym.

  1. Ustal, czy działa MPZP - jeśli tak, to z niego wynikają podstawowe ograniczenia i możliwości zabudowy.
  2. Zamów wypis i wyrys - to najprostszy sposób, żeby zobaczyć, co dokładnie plan mówi o działce, a nie tylko o całym obszarze w ogólnym skrócie.
  3. Sprawdź plan ogólny - w 2026 roku to kluczowe przy działkach bez MPZP, bo od niego zależy, czy WZ jest jeszcze w ogóle realna.
  4. Zweryfikuj dostęp do drogi publicznej - bez tego formalności potrafią utknąć nawet przy pozornie dobrym terenie.
  5. Oceń uzbrojenie - brak mediów nie zawsze blokuje inwestycję, ale może ją znacząco opóźnić i podnieść koszt całego przedsięwzięcia.
  6. Sprawdź status gruntu - działka rolna, leśna albo objęta ochroną może wymagać dodatkowych działań, których nie widać na pierwszym etapie.
  7. Jeśli istnieje już WZ, ustal jej stan prawny - przy zakupie trzeba pamiętać o przeniesieniu decyzji na nowego właściciela, a przy nowych decyzjach o ich 5-letnim terminie ważności.

Ten etap jest nudny tylko pozornie. W praktyce to właśnie tutaj wychodzi, czy inwestycja będzie spokojna, czy trzeba będzie walczyć z ograniczeniami, których na początku nikt nie zauważył. A skoro najwięcej problemów rodzi się z niedopatrzeń, warto też znać typowe błędy.

Najczęstsze błędy, które opóźniają budowę

Najgorsze decyzje w budownictwie zwykle nie wynikają z jednego dużego zaniedbania, tylko z kilku małych skrótów myślowych. Ktoś słyszy, że działka „nadaje się pod dom”, ktoś inny zakłada, że „WZ na pewno będzie”, a potem okazuje się, że formalności rozbijają się o jeden szczegół, którego nikt wcześniej nie sprawdził.

  • Mylenie studium z planem miejscowym - studium nie daje takich samych skutków jak MPZP, więc nie można traktować go jak gotowej podstawy do budowy.
  • Zakładanie, że WZ załatwi wszystko - decyzja nie zmienia realiów terenu i nie omija ograniczeń wynikających z przepisów odrębnych.
  • Pomijanie planu ogólnego - w 2026 roku to już nie jest dokument „na marginesie”, tylko element decydujący o tym, czy w ogóle rusza ścieżka WZ.
  • Brak weryfikacji dojazdu - bez prawidłowego dostępu do drogi publicznej inwestycja potrafi ugrzęznąć na długo.
  • Skupienie się wyłącznie na przeznaczeniu terenu - równie ważne są parametry zabudowy, linie zabudowy, wysokość, dach czy intensywność wykorzystania działki.
  • Liczenie na przyszłą zmianę planu - to ryzykowna strategia, bo gmina nie ma obowiązku dostosowywać planów do indywidualnych oczekiwań inwestora.

Najczęściej przegrywają nie ci, którzy mają zły projekt, tylko ci, którzy za późno zaczęli czytać dokumenty. Dlatego na końcu zostawiam krótką, praktyczną ścieżkę, którą sam stosuję przed podjęciem decyzji.

Najkrótsza droga do bezpiecznej decyzji o zabudowie

Jeśli mam doradzić jedną rzecz, to tę: nie zaczynaj od projektu domu, tylko od planu dla działki. Najpierw sprawdzam MPZP, potem plan ogólny, a dopiero później zastanawiam się nad warunkami zabudowy i szczegółami technicznymi. To brzmi prosto, ale właśnie ta kolejność najczęściej chroni przed kosztownym błędem.

W 2026 roku szczególnie ważne jest też podejście ostrożne. Nowe WZ mają 5-letni termin ważności, a bez planu ogólnego gmina może w ogóle nie wejść w procedurę. Jeżeli do tego dochodzą grunty rolne, leśne, ochrona środowiskowa albo problem z dojazdem, sprawa robi się bardziej złożona, niż sugeruje ogłoszenie sprzedaży.

Jeżeli mam zostawić praktyczny filtr na koniec, to wygląda on tak: plan, dostęp, media, ograniczenia, dopiero potem projekt. Taka kolejność nie jest efektowna, ale zwykle oszczędza najwięcej czasu, pieniędzy i nerwów.

FAQ - Najczęstsze pytania

Jeśli dla działki obowiązuje miejscowy plan zagospodarowania przestrzennego, to on ma pierwszeństwo i wyznacza, co wolno na terenie. Decyzja o warunkach zabudowy nie służy do omijania ustaleń planu. Gdy plan dopuszcza planowaną zabudowę, WZ nie jest potrzebna, a gdy jej nie dopuszcza, trzeba szukać innego gruntu albo myśleć o zmianie planu.

WZ ma sens wtedy, gdy dla nieruchomości nie ma MPZP, a gmina ma już obowiązujący plan ogólny. Od 1 lipca 2026 r. ten dokument staje się kluczowy dla dalszej ścieżki planistycznej, a nowa zabudowa jest co do zasady powiązana z obszarem uzupełnienia zabudowy. Nowe decyzje WZ są też czasowe i wygasają po 5 latach od dnia, w którym staną się prawomocne.

Urząd sprawdza przede wszystkim, czy nowa zabudowa może nawiązać do sąsiedztwa pod względem funkcji i podstawowych parametrów. Ważny jest też dostęp do drogi publicznej oraz możliwość uzbrojenia terenu, czyli zapewnienia mediów potrzebnych do obsługi inwestycji. Dodatkowo działka musi być zgodna z przepisami odrębnymi, na przykład dotyczącymi ochrony środowiska, gruntów rolnych, linii kolejowych czy stref ochronnych.

Najpierw warto ustalić, czy obowiązuje MPZP, a jeśli nie, to czy gmina ma już plan ogólny. Potem trzeba zweryfikować dostęp do drogi publicznej, uzbrojenie terenu, status gruntu oraz ewentualne ograniczenia wynikające z przepisów odrębnych. Jeśli działka ma już decyzję WZ, trzeba też sprawdzić jej stan prawny i pamiętać, że nowe decyzje nie są bezterminowe.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

mpzp warunki zabudowy plan ogólny uzbrojenie terenu droga publiczna

Udostępnij artykuł

Nina Zajkowska

Nina Zajkowska

Nazywam się Nina Zajkowska i od pięciu lat zajmuję się tematyką budownictwa. Moja przygoda z tą dziedziną zaczęła się z pasji do tworzenia przestrzeni, które są nie tylko funkcjonalne, ale także estetyczne. Fascynuje mnie, jak różne materiały i techniki mogą wpływać na jakość życia ludzi, którzy korzystają z tych przestrzeni. W swoich tekstach staram się tłumaczyć zawiłości budownictwa, porównując różne rozwiązania oraz przedstawiając aktualne trendy, aby czytelnicy mogli podejmować świadome decyzje. Kładę duży nacisk na rzetelność informacji, dlatego zawsze sprawdzam źródła i staram się upraszczać trudne tematy, aby były zrozumiałe dla każdego. Moim celem jest dostarczanie użytecznych i przystępnych treści, które pomogą innym lepiej zrozumieć świat budownictwa. Wierzę, że dobrze zorganizowana wiedza może znacząco wpłynąć na jakość projektów budowlanych i zadowolenie ich użytkowników.
