Przy inwestycji budowlanej najwięcej opóźnień nie wynika z samego placu budowy, tylko z braków w papierach. Kompletna dokumentacja budowlana to nie jeden plik, ale zestaw decyzji, projektów, oświadczeń i protokołów, które prowadzą inwestycję od działki aż do odbioru obiektu. W tym tekście pokazuję, co zwykle trzeba mieć przed startem robót, czym różni się pozwolenie od zgłoszenia i jakie dokumenty najczęściej wracają na stół przy zakończeniu budowy.
Najważniejsze dokumenty porządkują budowę od działki po odbiór
- Najpierw sprawdza się podstawę planistyczną działki, bo od niej zależy, co w ogóle można zbudować.
- Do urzędu trafia wniosek albo zgłoszenie wraz z projektem i wymaganymi załącznikami.
- Projekt budowlany ma trzy części, ale nie wszystkie trafiają do urzędu w tym samym momencie.
- Na budowie trzeba prowadzić dziennik i pilnować formalnego startu robót.
- Przy odbiorze liczą się protokoły, inwentaryzacja geodezyjna i oświadczenie kierownika budowy.
- Coraz więcej spraw można załatwić cyfrowo przez e-Budownictwo, ale porządek w dokumentach nadal robi największą różnicę.
Co obejmuje komplet dokumentów przy inwestycji
W praktyce nie ma jednego uniwersalnego zestawu, który pasowałby do każdej budowy. Inny pakiet przygotowuje się pod dom jednorodzinny, inny pod halę, a jeszcze inny pod rozbudowę istniejącego obiektu. Najprościej myśleć o tym w trzech krokach: najpierw dokumenty dotyczące działki, potem dokumenty do uzyskania zgody urzędu, a na końcu materiały potrzebne podczas robót i przy odbiorze.
| Etap | Co zwykle wchodzi w pakiet | Po co to jest |
|---|---|---|
| Przed projektowaniem | MPZP albo decyzja o warunkach zabudowy, mapa do celów projektowych, warunki przyłączeń, czasem opinia geotechniczna | Żeby ustalić, co wolno zbudować i jak bezpiecznie zaprojektować obiekt |
| Przed startem robót | Wniosek lub zgłoszenie, projekt budowlany, oświadczenie o prawie do dysponowania nieruchomością, wymagane uzgodnienia | Żeby inwestycja miała legalną podstawę do rozpoczęcia |
| W trakcie budowy | Dziennik budowy, zawiadomienie o rozpoczęciu robót, oświadczenia kierownika i projektanta, wpisy i protokoły | Żeby dało się udowodnić zgodność robót z projektem i przepisami |
| Przy zakończeniu | Inwentaryzacja geodezyjna, protokoły odbiorów instalacji, oświadczenie kierownika, zawiadomienie o zakończeniu budowy albo wniosek o pozwolenie na użytkowanie | Żeby legalnie zacząć korzystać z obiektu |
To właśnie ten podział najlepiej pokazuje, że nie chodzi o biurokrację dla samej biurokracji. Każdy dokument ma swój moment i swoją funkcję, a pomyłka na jednym etapie zwykle wraca później w postaci poprawki, przestoju albo dodatkowego wezwania z urzędu. Od tego, co wolno postawić na działce, zależy więc cała reszta procedury, dlatego najpierw sprawdzam podstawy planistyczne i techniczne.

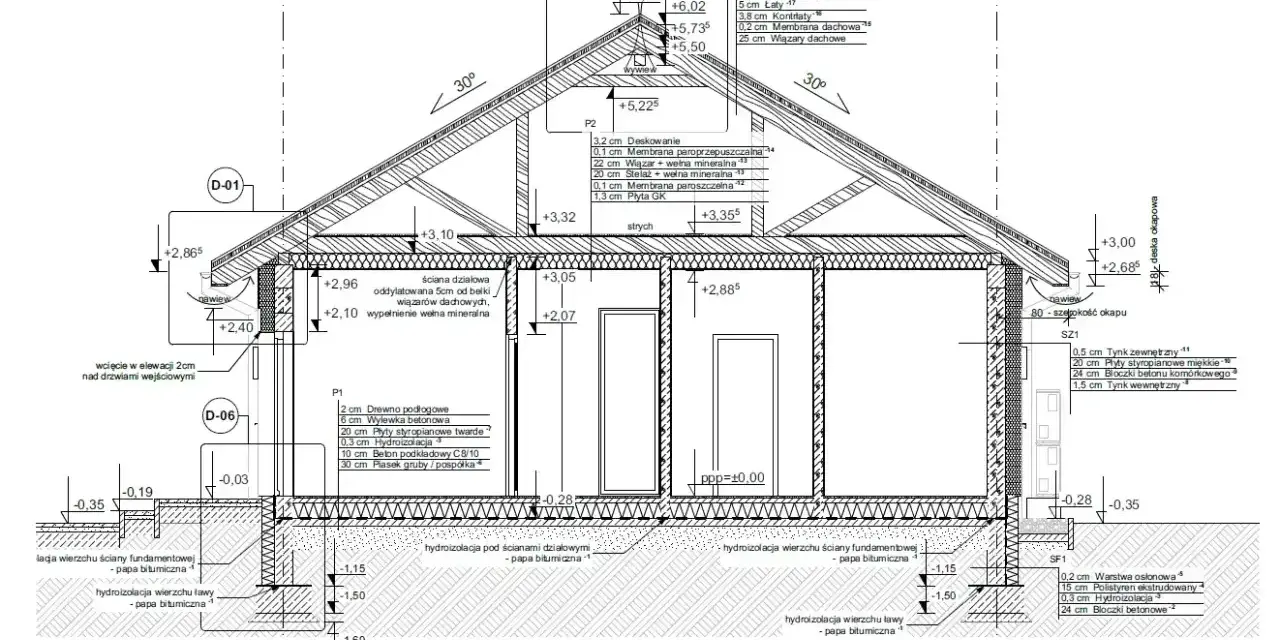

Co trzeba zebrać zanim architekt zamknie projekt
Na etapie przygotowawczym najczęściej ginie najwięcej czasu, bo tu nie chodzi jeszcze o samą budowę, tylko o sprawdzenie, czy projekt ma solidny grunt formalny. Jeśli działka leży na terenie objętym miejscowym planem zagospodarowania, zaczyna się od wypisu i wyrysu z planu. Jeśli planu nie ma, potrzebna bywa decyzja o warunkach zabudowy. Bez tego projektant może narysować coś atrakcyjnego, ale urzędowo nieprzydatnego.
- MPZP albo decyzja o warunkach zabudowy - to punkt wyjścia, bo określa przeznaczenie terenu, gabaryty budynku i ograniczenia zabudowy.
- Mapa do celów projektowych - bez niej projektant nie ma pewnej bazy do opracowania zagospodarowania działki.
- Warunki przyłączenia mediów - szczególnie ważne przy wodzie, kanalizacji, prądzie, gazie i ciepłownictwie.
- Opinia geotechniczna - przy prostych warunkach bywa formalnością, ale przy trudnym gruncie staje się naprawdę istotna.
- Dokumenty dojazdowe i środowiskowe - na przykład zgoda na zjazd z drogi publicznej albo decyzja o wyłączeniu gruntu z produkcji rolnej, jeśli sytuacja tego wymaga.
- Prawo do dysponowania nieruchomością na cele budowlane - warto je potwierdzić zanim dokumenty trafią do urzędu, bo brak tytułu prawnego zatrzymuje całą ścieżkę.
W tej fazie dobrze jest też od razu ustalić, kto będzie podpisywał projekt i czy inwestycję prowadzi jeden projektant, czy zespół branżystów. To pozorny detal, ale później oszczędza mnóstwo poprawek. Gdy ten etap jest domknięty, można już sensownie przejść do pytania, czy inwestycja idzie przez pozwolenie, czy wystarczy zgłoszenie.
Pozwolenie czy zgłoszenie i co to zmienia w papierach
To jedno z pierwszych praktycznych rozróżnień, które naprawdę wpływa na liczbę dokumentów. W części inwestycji potrzebne jest pozwolenie na budowę, w części wystarczy zgłoszenie, a dla niektórych robót przepisy przewidują jeszcze prostszy tryb. Z informacji Biznes.gov wynika jasno, że niezależnie od trybu urząd i tak zwykle oczekuje projektu oraz wymaganych załączników, więc różnica dotyczy przede wszystkim ciężaru procedury i zakresu formalności.
| Tryb | Co zwykle składasz | Na co uważam najbardziej |
|---|---|---|
| Pozwolenie na budowę | Wniosek, projekt budowlany, oświadczenie o prawie do dysponowania nieruchomością, wymagane opinie i uzgodnienia | Komplet załączników musi być spójny z projektem i stanem działki |
| Zgłoszenie z projektem | Zgłoszenie, projekt, wymagane dokumenty dodatkowe, czasem opłata skarbowa, jeśli część obiektu ma służyć także innym celom niż mieszkaniowe | Nie wolno zakładać, że uproszczony tryb oznacza brak obowiązków |
| Roboty bez pełnej procedury | Minimalny pakiet formalny, zależny od rodzaju robót i aktualnych przepisów | Tu najłatwiej o pomyłkę, więc zawsze sprawdzam zakres wyjątków dla konkretnego przypadku |
Warto też pamiętać, że projekt budowlany ma trzy części: projekt zagospodarowania działki lub terenu, projekt architektoniczno-budowlany i projekt techniczny. Przy składaniu wniosku lub zgłoszenia najczęściej dołącza się pierwsze dwie części, a projekt techniczny przygotowuje się osobno i trzeba go mieć gotowego przed rozpoczęciem robót. W wersji elektronicznej pliki podpisuje się kwalifikowanym podpisem, podpisem osobistym albo zaufanym, więc sam format nie zwalnia z odpowiedzialności za kompletność. Ten podział dobrze prowadzi do kolejnego etapu, czyli tego, co musi być już dopięte, kiedy ekipa wchodzi na teren budowy.
Co musi być gotowe na starcie robót
Tu zaczyna się praktyka, która najbardziej odróżnia dobrze prowadzoną inwestycję od tej, w której wszystko jest „na później”. Przed startem robót trzeba zawiadomić urząd o zamierzonym terminie rozpoczęcia prac, powołać kierownika budowy i uruchomić dziennik budowy. W przypadku robót prowadzonych na podstawie pozwolenia to właśnie ten moment porządkuje odpowiedzialność na budowie.
- Zawiadomienie o rozpoczęciu robót - bez niego nie warto wchodzić z ciężkim sprzętem na plac.
- Dziennik budowy - to urzędowy zapis przebiegu robót; dziś coraz częściej prowadzi się go elektronicznie w systemie EDB.
- Oświadczenie kierownika budowy o przyjęciu obowiązków - bez tego nie ma jasnego nadzoru nad realizacją.
- Oświadczenie projektanta o sporządzeniu projektu technicznego - przydaje się szczególnie wtedy, gdy urząd lub inwestycja wymaga potwierdzenia zgodności.
- Wpisy i protokoły branżowe - im wcześniej zaczniesz je zbierać, tym mniej stresu przy odbiorze.
GUNB rozwija narzędzia cyfrowe właśnie po to, żeby ten etap nie opierał się wyłącznie na papierze. W praktyce e-Budownictwo i Elektroniczny Dziennik Budowy pomagają utrzymać ciągłość wpisów, ale nie rozwiązują problemu zaniedbań. Jeśli ktoś nie prowadzi dokumentów na bieżąco, cyfrowy system nie naprawi braków sam z siebie. Na finiszu inwestycji liczy się już nie tylko to, co było zaplanowane, ale to, co naprawdę zostało wykonane.
Jakie dokumenty są potrzebne przy zakończeniu budowy
Odbiór budynku to moment, w którym inwestor najbardziej odczuwa, czy przez cały proces dokumenty były prowadzone rzetelnie. Najczęściej trzeba wtedy pokazać, że obiekt wykonano zgodnie z projektem i przepisami, teren uporządkowano, a instalacje przeszły wymagane odbiory. W wielu przypadkach wystarczy zawiadomienie o zakończeniu budowy, ale część obiektów wymaga już pozwolenia na użytkowanie.
| Dokument | Kto zwykle przygotowuje | Dlaczego jest ważny |
|---|---|---|
| Oświadczenie kierownika budowy | Kierownik budowy | Potwierdza zgodność wykonania obiektu z projektem i przepisami oraz doprowadzenie terenu do należytego stanu |
| Inwentaryzacja geodezyjna powykonawcza | Geodeta | Pokazuje, co faktycznie powstało w terenie i czy zgadza się z projektem |
| Protokoły odbioru instalacji | Wykonawcy i osoby uprawnione | Potwierdzają poprawność wykonania instalacji i ich gotowość do użytkowania |
| Zawiadomienie o zakończeniu budowy albo wniosek o pozwolenie na użytkowanie | Inwestor | To formalny krok, który otwiera drogę do legalnego korzystania z obiektu |
W zależności od rodzaju obiektu urząd może też oczekiwać dodatkowych uzgodnień z Państwową Strażą Pożarną albo Państwową Inspekcją Sanitarną. To nie jest nadmiar ostrożności, tylko realny warunek przy inwestycjach, które mają wpływ na bezpieczeństwo albo warunki użytkowania. Jeśli dokumenty z placu budowy były prowadzone konsekwentnie, odbiór zwykle przebiega spokojniej i bez nerwowego szukania brakujących podpisów.
Najczęstsze błędy, które komplikują odbiór
- Brak spójności między projektem a wykonaniem - nawet drobna zmiana lokalizacji obiektu, otworów czy instalacji potrafi wywołać konieczność korekt.
- Nieaktualna decyzja albo błędne założenia planistyczne - gdy projekt nie zgadza się z MPZP albo warunkami zabudowy, cały pakiet traci moc praktyczną.
- Podpisy z niewłaściwej strony - przy projektach wielobranżowych to częsty problem, bo podpis powinien odpowiadać rzeczywistemu udziałowi w opracowaniu.
- Za późne prowadzenie dziennika - wpisy robione „hurtowo” po czasie zwykle wyglądają słabiej niż rzetelna bieżąca dokumentacja.
- Łączenie plików wbrew wymaganiom systemu - przy wersji elektronicznej projekt techniczny i pozostałe części projektu nie zawsze mogą być przesyłane w jednym układzie.
- Brak protokołów branżowych - instalacje bez potwierdzonych odbiorów to proszenie się o dodatkowe pytania przy końcowym sprawdzeniu.
Z mojego doświadczenia największe szkody robi nie brak jednego dokumentu, ale brak systemu. Inwestorzy często pilnują samej budowy, a papierom przyglądają się dopiero wtedy, gdy urząd czegoś zażąda. Właśnie wtedy wychodzi, że część decyzji była w innym folderze, projekt ma nieaktualną wersję, a podpis kierownika zaginął między kilkoma mailami. Da się tego uniknąć, jeśli od początku przyjmie się prosty porządek pracy.
Jak uporządkować dokumenty, żeby budowa nie stanęła w połowie
Najlepiej działa zasada trzech kompletów: osobny zestaw dla działki i planowania, osobny dla startu robót i osobny dla odbioru. W praktyce oznacza to nie tylko foldery na dysku, ale też jeden spójny rejestr wersji, dat i osób odpowiedzialnych. Przy większych inwestycjach to właśnie porządek w papierach decyduje o tym, czy budowa płynie, czy co chwilę się zatrzymuje.
- Trzymaj jedną, aktualną wersję projektu i jasno oznaczaj wszystkie zmiany.
- Odkładaj osobno decyzje administracyjne, uzgodnienia branżowe i protokoły z odbiorów.
- Wpisy do dziennika budowy rób na bieżąco, a nie po fakcie.
- Przed zakończeniem robót sprawdź, czy masz komplet oświadczeń i inwentaryzację geodezyjną.
- Jeśli coś się zmienia w trakcie budowy, aktualizuj dokumenty od razu, zamiast liczyć, że „przejdzie” na końcu.
Tak prowadzona dokumentacja budowlana nie jest ciężarem, tylko narzędziem kontroli. Ułatwia rozmowę z urzędem, z kierownikiem budowy i z wykonawcami, a przy odbiorze daje dużo większy spokój. Jeśli chcesz uniknąć najdroższych błędów, trzymaj się jednej zasady: najpierw porządek w dokumentach, dopiero potem tempo na budowie.
