Najbardziej użyteczne podejście do budżetu budowy domu to rozbicie inwestycji na kolejne progi wydatków, a nie śledzenie jednej wielkiej kwoty. W takim układzie łatwiej zobaczyć, kiedy kończy się stan zero, ile realnie pochłania bryła budynku i dlaczego instalacje oraz wykończenie potrafią zaskoczyć bardziej niż fundamenty. Poniżej rozpisuję temat, który kryje się za frazą etapy budowy domu kosztorys, tak aby dało się z niego zrobić praktyczny plan finansowy, a nie tylko ogólny szacunek.
Najpierw licz etapy, potem sumę całej inwestycji
- W 2026 r. ceny robót nadal rosną, więc kosztorys sprzed kilku miesięcy trzeba aktualizować.
- Dla domu ok. 100 m² realny budżet do stanu deweloperskiego często mieści się w przedziale 520-600 tys. zł.
- Wykończenie pod klucz zwykle dokłada kolejne 130-200 tys. zł, ale rozstrzał zależy od standardu.
- Najmocniej budżet podnoszą: prostota lub złożoność bryły, dach, instalacje, grunt i zakres wykończenia.
- Bezpieczna rezerwa to zwykle 10-15%, a przy trudnym gruncie lub zmianach w projekcie nawet więcej.
Jak czytam kosztorys budowy domu etapami
Ja zaczynam od jednego prostego rozróżnienia: czy wycena pokazuje koszt dojścia do etapu, czy koszt samego etapu. To nie to samo, bo „stan surowy zamknięty” zawiera już wszystko, co było wcześniej, a nie tylko nową porcję prac. W praktyce najwięcej nieporozumień bierze się z tego, że wykonawcy używają tych samych nazw, ale nie zawsze z identycznym zakresem. Dane GUS z 2026 roku pokazują, że ceny robót budowlano-montażowych nadal rosną, więc kosztorys trzeba traktować jak dokument roboczy, a nie raz na zawsze ustaloną prawdę.
W dobrze przygotowanym kosztorysie rzeczowo-finansowym powinny być oddzielone przynajmniej cztery rzeczy: stan zero, stan surowy otwarty, stan surowy zamknięty i stan deweloperski. Do tego dochodzi wykończenie pod klucz, ale ten etap bywa najbardziej elastyczny cenowo, więc właśnie tam łatwo „zgubić” budżet bez wrażenia, że robi się coś nadzwyczajnego.
- Stan zero to wykopy, fundamenty, izolacje i podkłady.
- Stan surowy otwarty obejmuje ściany, stropy, komin i konstrukcję dachu, ale bez zamknięcia budynku stolarką.
- Stan surowy zamknięty oznacza dach z docelowym pokryciem, okna i drzwi zewnętrzne.
- Stan deweloperski to instalacje, tynki, wylewki, ocieplenie, elewacja i przygotowanie pod wykończenie.
- Pod klucz zwykle oznacza gotowe wnętrza, choć zakres kuchni i zabudów trzeba zawsze doprecyzować.
Kiedy te definicje są jasne, dopiero wtedy ma sens policzyć pieniądze dla każdego progu osobno. I właśnie to robi największą różnicę przy realnym planowaniu budowy.

Ile kosztuje każdy etap budowy domu
Poniższa tabela pokazuje koszt skumulowany, czyli ile zwykle pochłania dojście do danego etapu dla domu o powierzchni około 100 m². To wygodniejszy sposób liczenia niż sama cena za metr, bo od razu widać, gdzie budżet przyspiesza najbardziej. Zakładam standard rynkowy, bez działki, bez wyposażenia ogrodowego i bez mebli ruchomych.
| Etap | Co obejmuje | Koszt skumulowany dla domu 100 m² | Co zwykle zmienia cenę |
|---|---|---|---|
| Przygotowanie inwestycji | Projekt, adaptacja, geotechnika, mapa, formalności, kierownik budowy | 15-35 tys. zł | Projekt indywidualny, trudna działka, dodatkowe uzgodnienia |
| Stan zero | Wykopy, ławy lub płyta, izolacje, zasypki, podkłady | 45-70 tys. zł | Płyta fundamentowa, słaby grunt, podpiwniczenie |
| Stan surowy otwarty | Ściany, stropy, komin, konstrukcja dachu, wstępne pokrycie | 270-320 tys. zł | Skomplikowany dach, garaż w bryle, więcej załamań |
| Stan surowy zamknięty | Pełne pokrycie dachu, okna, drzwi zewnętrzne, rynny, brama | 380-450 tys. zł | Trzyszybowe okna, duże przeszklenia, lepsza stolarka |
| Stan deweloperski | Instalacje, tynki, wylewki, ocieplenie, elewacja, źródło ciepła, wentylacja | 520-600 tys. zł | Pompa ciepła, rekuperacja, większa liczba punktów instalacyjnych |
| Pod klucz | Podłogi, malowanie, drzwi wewnętrzne, łazienki, zabudowy w podstawowym standardzie | 650-800 tys. zł | Jakość materiałów, kuchnia, stolarka wewnętrzna, niestandardowe detale |
Przy domu 120 m² zwykle nie mnożę wszystkiego automatycznie przez 1,2, bo część kosztów jest prawie stała, a część rośnie szybciej niż sam metraż. Dla prostego projektu doliczam najczęściej 15-25%, a przy bryle z garażem, piwnicą lub dachem wielospadowym więcej.

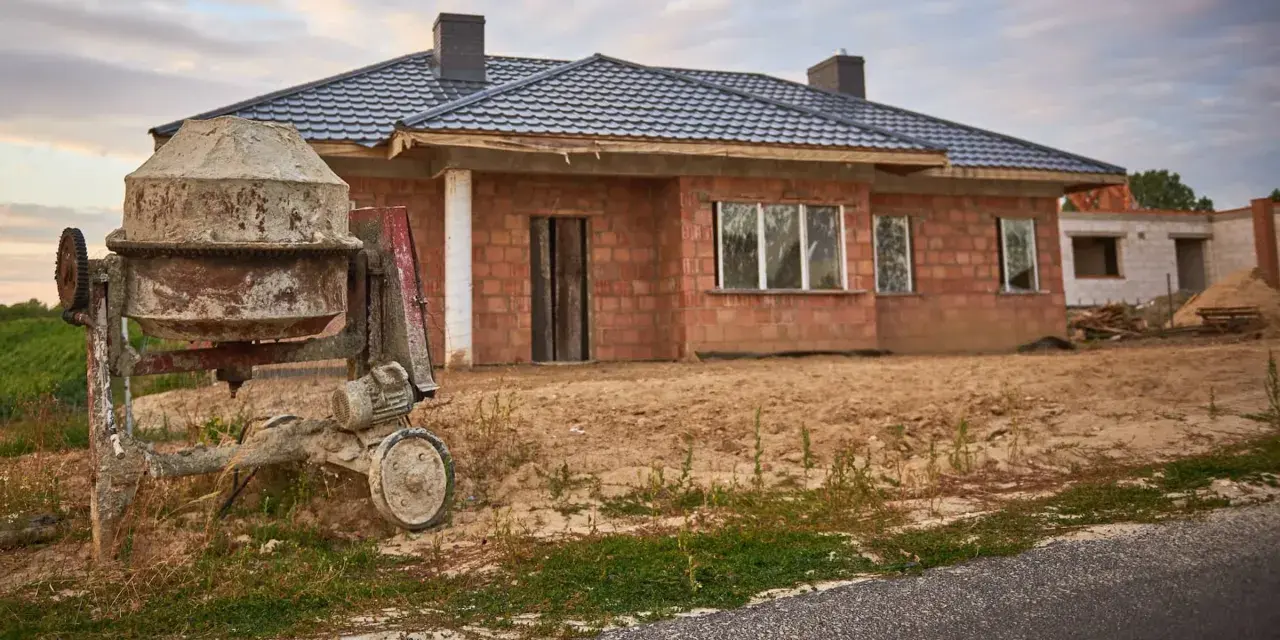

Najważniejsza obserwacja jest jednak prosta: najdroższe fazy zaczynają się wtedy, gdy dom przestaje być „murem i dachem”, a staje się miejscem z instalacjami, standardem energetycznym i konkretnym wykończeniem. Właśnie dlatego kosztorys budowy warto aktualizować po każdym większym wyborze materiałowym.
Co najbardziej zmienia budżet inwestycji
W praktyce kilka decyzji wpływa na koszt mocniej niż większość osób zakłada na starcie. Nie chodzi tylko o ceny materiałów, ale o całą konstrukcję decyzji projektowych. Jedna zmiana w bryle potrafi podnieść koszt dachu, fundamentów i robocizny naraz, więc oszczędność w jednym miejscu często okazuje się pozorna.
- Bryła domu - prosty dom z dachem dwuspadowym jest zwykle tańszy od budynku z wieloma załamaniami, lukarnami i rozbudowanym garażem w bryle.
- Rodzaj fundamentu - ławy są często tańsze w typowych warunkach, ale płyta fundamentowa może być sensowniejsza na trudnym gruncie.
- Instalacje - pompa ciepła, rekuperacja i większa liczba punktów elektrycznych potrafią dołożyć dziesiątki tysięcy złotych.
- Standard stolarki - okna, drzwi i brama garażowa mocno zmieniają budżet już na etapie stanu surowego zamkniętego.
- Wykończenie - to właśnie tutaj rozstrzał jest największy, bo różnica między standardem ekonomicznym a komfortowym bywa bardzo wyraźna.
- Region i wykonawca - stawki robocizny nadal różnią się między województwami, a sposób prowadzenia budowy wpływa na tempo i koszty pośrednie.
Różnice regionalne potrafią przekraczać 550 zł/m², więc cena z sąsiedniego województwa nie zawsze nadaje się do bezpośredniego kopiowania. Przy metodzie zleconej płacisz więcej za wygodę i przewidywalność, a przy systemie gospodarczym oszczędzasz na marży, ale bierzesz na siebie logistykę, odbiory i koordynację.
Wniosek jest prosty: jeśli chcesz utrzymać koszty pod kontrolą, najpierw zamykasz projekt i zakres, a dopiero potem szukasz oszczędności w detalach. To prowadzi wprost do pytania, jak taki budżet policzyć bez zaniżania liczb.
Jak policzyć własny budżet bez zaniżania liczb
Ja liczę budowę w odwrotnej kolejności niż robi to wielu inwestorów. Najpierw ustalam, do jakiego stanu chcę dojść, potem dodaję wszystko, co nie mieści się w samej bryle domu, a dopiero na końcu sprawdzam, czy cena za metr nadal ma sens. Taka kolejność chroni przed najbardziej typowym błędem, czyli zaczynaniem od najniższej możliwej stawki i dopisywaniem kolejnych pozycji dopiero po podpisaniu umowy.
- Ustal, do jakiego etapu liczysz dom, bo „pod klucz” i „deweloperski” to dwa zupełnie różne budżety.
- Oddziel koszty stałe od zmiennych. Stałe to projekt, geotechnika, formalności i część opłat, zmienne to standard materiałów i robocizna.
- Poproś o wyceny na ten sam zakres prac, bo sama nazwa etapu niczego jeszcze nie gwarantuje.
- Dodaj rezerwę 10-15%, a przy trudnym gruncie, zmianach projektu lub skomplikowanym dachu nawet 15-20%.
- Policz osobno budynek i otoczenie domu, bo taras, podjazd, ogrodzenie i kuchnia potrafią zjeść kilka dodatkowych dziesiątek tysięcy złotych.
Jeśli planujesz dom 100 m² do stanu deweloperskiego na poziomie 520-600 tys. zł, to rozsądny budżet startowy nie powinien kończyć się na tej kwocie. Ja traktuję ją raczej jako środek widełek, a nie bezpieczne minimum. Przy zbyt napiętym planie wystarczy jedna poprawka projektu, by cały harmonogram finansowy zaczął się chwiać.
To właśnie dlatego dobry kosztorys nie jest zbiorem samych cen, tylko zestawieniem cen, zakresów i rezerwy. Bez tego łatwo pomylić optymizm z realnym planem.
Gdzie najłatwiej przepłacić na budowie
Najdroższe błędy nie zawsze wyglądają groźnie na papierze. Często zaczynają się od drobnej zmiany albo od niedopowiedzenia w umowie, a kończą dopłatą, której nie było w pierwotnym planie. W budowie domu to szczególnie boli, bo każda korekta po starcie prac kosztuje więcej niż ta sama decyzja podjęta wcześniej.
| Błąd | Co zwykle się dzieje | Co robię zamiast |
|---|---|---|
| Porównywanie ofert bez tego samego zakresu | Jedna cena wygląda taniej, ale potem pojawiają się dopłaty | Proszę o identyczny zakres, materiały i standard wykonania |
| Zmiany projektu po rozpoczęciu robót | Rosną koszty, pojawiają się przestoje i dodatkowe prace | Zamykam decyzje przed wejściem ekipy na plac budowy |
| Oszczędzanie na dachu i oknach | Wyższe rachunki i gorszy komfort, a poprawa bywa kosztowna | Wybieram rozsądny standard, nie najniższą cenę |
| Brak rezerwy finansowej | Budżet robi się ciasny, a każda dopłata wywołuje stres | Trzymam osobno 10-15% całej kwoty |
| Pomijanie kosztów wokół domu | Po zakończeniu budowy okazuje się, że brakuje pieniędzy na otoczenie | Licę ogrodzenie, podjazd, taras i przyłącza od początku |
Największą pułapką jest myślenie, że „reszta jakoś się zmieści”. W praktyce właśnie te rzeczy „resztowe” najczęściej rozsypują budżet. Jeśli mam wskazać jeden nawyk, który naprawdę pomaga, to jest nim porównywanie nie kwoty końcowej, ale zakresu prac po obu stronach stołu.
Co przygotować, zanim zlecisz wycenę
Im lepiej przygotujesz dane wejściowe, tym mniej będzie później poprawek i dopłat. To brzmi banalnie, ale w budowie domu właśnie brak konkretów najbardziej zawyża kosztorys. Dobra wycena nie bierze się z „orientacyjnie proszę policzyć”, tylko z zestawu jasno opisanych założeń.
- Powierzchnia użytkowa i całkowita budynku.
- Technologia ścian i typ stropu.
- Rodzaj dachu, jego kąt nachylenia i liczba załamań.
- Typ fundamentu, czyli ławy albo płyta.
- Standard stolarki okiennej, drzwiowej i bramy garażowej.
- Zakres instalacji, w tym ogrzewanie, wentylacja i przygotowanie pod fotowoltaikę, jeśli jest w planie.
- Etap, do którego ma dojść wycena, czyli stan surowy otwarty, zamknięty, deweloperski czy pod klucz.
- Lista rzeczy poza budynkiem, na przykład przyłącza, ogrodzenie, podjazd i taras.
Jeśli to wszystko masz spisane, kosztorys przestaje być zgadywaniem, a staje się porównywalnym narzędziem. I właśnie wtedy łatwiej odróżnić rozsądną ofertę od pozornie taniej wyceny, która po drodze urośnie o kolejne pozycje.
Co dodałbym do budżetu przed pierwszą łopatą
Na końcu zostawiam elementy, które zbyt często wypadają z kalkulacji, chociaż realnie wpływają na komfort i tempo całej inwestycji. Właśnie te pozycje decydują o tym, czy po zakończeniu stanu pod klucz dom rzeczywiście nadaje się do spokojnego zamieszkania, czy tylko wygląda na gotowy.
- Przyłącza i uzbrojenie działki - zwykle 10-30 tys. zł, a czasem więcej, jeśli media są daleko.
- Ogrodzenie z bramą - najczęściej 15-50 tys. zł, zależnie od długości i materiału.
- Podjazd, chodniki i taras - zazwyczaj 20-60 tys. zł, bo tu szybko rosną koszty nawierzchni i robocizny.
- Kuchnia i AGD - często 30-80 tys. zł, jeśli nie wybierasz najtańszych rozwiązań.
- Rezerwa na poprawki i zmiany - minimum 10-15% całego budżetu budowy.
Jeśli chcesz, żeby kosztorys naprawdę wytrzymał zderzenie z budową, licz od pełnego zakresu, a nie od najniższej stawki za metr. W praktyce to właśnie porządek w etapach, jasny zakres prac i osobna rezerwa decydują o tym, czy inwestycja kończy się spokojnie, czy serią dopłat. Przy budowie domu ta kolejność liczenia jest ważniejsza niż sama optymistyczna cena na pierwszej stronie wyceny.
