Budowa domu w technologii szkieletowej kusi krótszym czasem realizacji, lżejszą konstrukcją i możliwością lepszego zaplanowania budżetu. Sama cena potrafi jednak mocno się rozjechać, bo inaczej wycenia się prosty dom prefabrykowany, a inaczej indywidualny projekt z dużymi przeszkleniami, rozbudowaną instalacją i wyższym standardem wykończenia. Poniżej rozkładam temat na liczby, etapy i decyzje, które realnie zmieniają koszt.
Najważniejsze liczby i decyzje, które wpływają na koszt
- W 2026 roku prosty dom szkieletowy zwykle liczy się w widełkach około 2 200–3 400 zł/m² do stanu surowego zamkniętego.
- Do stanu deweloperskiego często wychodzi około 3 600–5 600 zł/m², a pod klucz 5 000–8 200 zł/m².
- Największy wpływ na cenę mają: projekt, bryła, dach, jakość drewna, stolarka i standard wykończenia.
- Najtańszy wariant to prosty rzut, dwuspadowy dach i ograniczona liczba detali architektonicznych.
- W wycenie trzeba sprawdzić, czy są ujęte fundament, transport, montaż, instalacje, ocieplenie, elewacja i VAT.
Ile kosztuje dom szkieletowy w 2026 roku
W praktyce patrzę na koszt takiego domu w dwóch wymiarach: za metr kwadratowy i za cały etap inwestycji. Dla dobrze wykonanej konstrukcji w Polsce w 2026 roku rozsądny punkt odniesienia to mniej więcej 2 200–3 400 zł/m² do stanu surowego zamkniętego, 3 600–5 600 zł/m² do stanu deweloperskiego i 5 000–8 200 zł/m² pod klucz. To są widełki orientacyjne, ale dużo lepiej oddają rzeczywistość niż jedna „magiczna” cena z reklamy.
Jeśli chcesz myśleć o budżecie konkretniej, łatwiej podzielić go na typową skalę domu. Przy prostym projekcie około 70 m² mówimy zwykle o kilkuset tysiącach złotych doprowadzenia budynku do pełnej używalności, a przy 100–120 m² najczęściej o budżecie rzędu 400–650 tys. zł do stanu deweloperskiego i wyraźnie więcej, jeśli celem jest standard pod klucz. W domach większych lub bardziej rozbudowanych koszt rośnie szybciej niż sama powierzchnia, bo dochodzą dodatkowe metry dachu, stolarki i instalacji.
| Powierzchnia | Stan surowy zamknięty | Stan deweloperski | Pod klucz |
|---|---|---|---|
| około 70–80 m² | 150–230 tys. zł | 240–370 tys. zł | 340–500 tys. zł |
| około 100–120 m² | 220–340 tys. zł | 360–560 tys. zł | 500–820 tys. zł |
| około 130–150 m² | 270–420 tys. zł | 450–700 tys. zł | 620 tys. zł+ |
Niższe stawki zdarzają się przy bardzo prostych projektach i węższym zakresie prac, ale zwykle oznaczają też bardziej podstawowy standard albo brak części pozycji w ofercie. To dlatego warto od razu rozłożyć koszt na etapy i zobaczyć, co dokładnie zawiera wycena wykonawcy.
Co faktycznie wchodzi w cenę i gdzie najłatwiej się pomylić
Najwięcej nieporozumień bierze się z tego, że dwie oferty mogą mieć podobną kwotę, ale zupełnie inny zakres. Jedna obejmuje tylko konstrukcję i montaż, druga dorzuca fundament, izolacje, stolarkę, instalacje, transport i część wykończenia. Dlatego sama suma nic jeszcze nie mówi, dopóki nie rozbijesz jej na etapy.
Stan surowy zamknięty

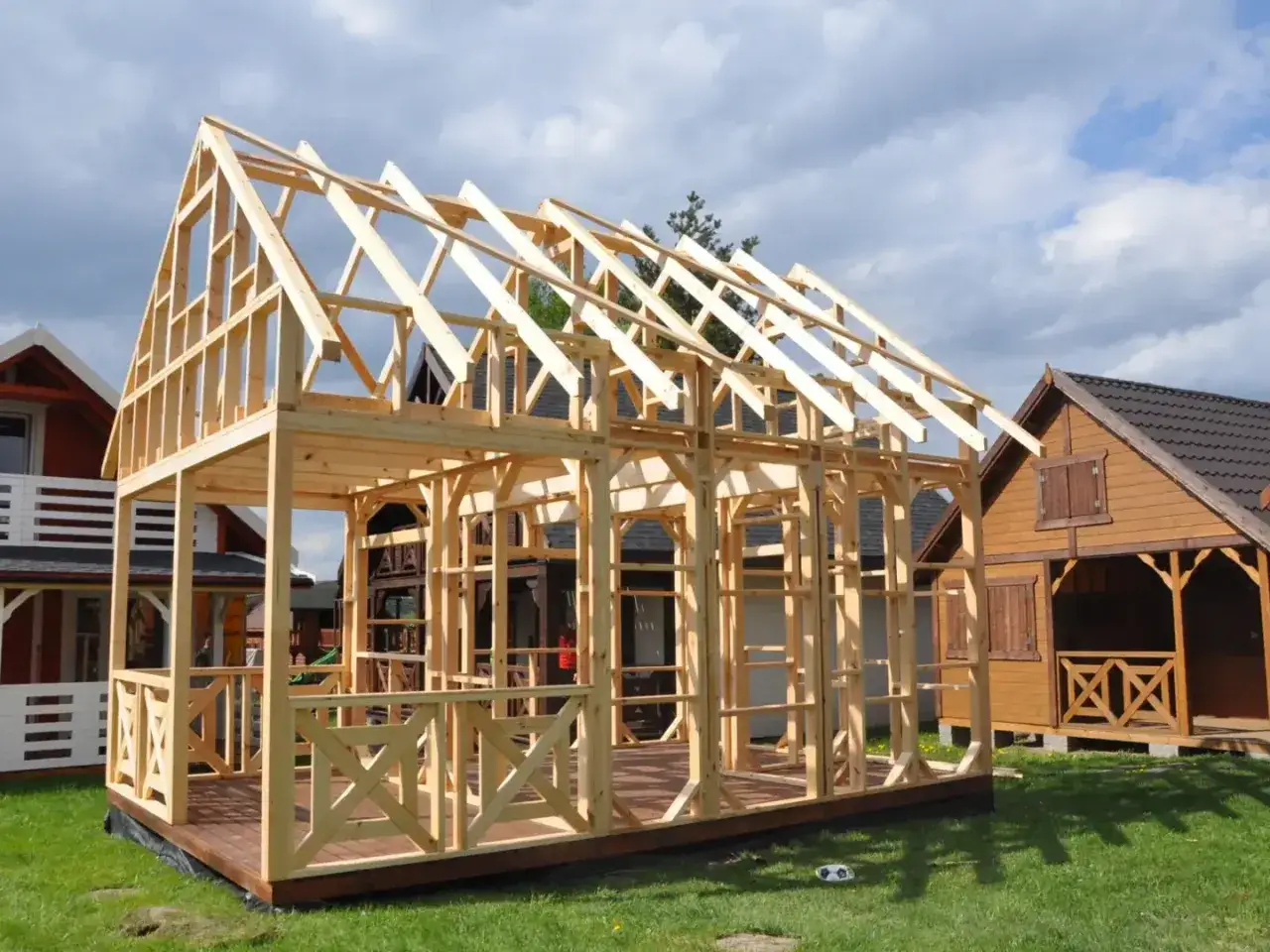

To moment, w którym budynek ma już zamkniętą bryłę: konstrukcję, dach, okna i drzwi zewnętrzne. W technologii szkieletowej ta faza bywa relatywnie szybka, bo część elementów można przygotować wcześniej w zakładzie. Z perspektywy budżetu to jednak wciąż nie jest „tani etap”, bo wchodzą tu fundamenty, drewno konstrukcyjne, poszycie, więźba, pokrycie dachu oraz stolarka.
Stan deweloperski
Tu dom staje się naprawdę „budynkiem do dalszego wykończenia”. Dochodzą instalacje, ocieplenie, zabudowy, wylewki, tynki, wentylacja i często spora część prac wykończeniowych wewnątrz. W domach szkieletowych właśnie na tym etapie bardzo wyraźnie widać różnicę między ekipą, która zna technologię, a ekipą przypadkową. Błąd w izolacji albo paroizolacji może być niewidoczny od razu, ale kosztowny po kilku sezonach.
Stan pod klucz
To wariant, w którym inwestor dostaje dom gotowy do zamieszkania. Największym driverem ceny stają się wtedy już nie ściany, tylko wykończenie: podłogi, płytki, drzwi wewnętrzne, łazienki, kuchnia, osprzęt, armatura i detale. Właśnie dlatego dwa domy o identycznej powierzchni mogą różnić się ceną o kilkaset tysięcy złotych. Im bardziej „premium” ma być efekt końcowy, tym mniej sensu ma myślenie o kosztach wyłącznie przez pryzmat konstrukcji.
Jeżeli chcesz dobrze ocenić ofertę, sprawdzaj nie tylko etap, ale też listę materiałów i zakres robót. To prowadzi bezpośrednio do pytania, które najczęściej decyduje o końcowej cenie: od czego właściwie zależy budżet.

Od czego zależy końcowy budżet
W szkielecie cena nie wynika tylko z metrażu. Dwa domy po 100 m² mogą kosztować zupełnie inaczej, bo różnią się geometrią, detalami technicznymi i standardem materiałów. Z mojego punktu widzenia właśnie tu inwestorzy najczęściej przeszacowują oszczędność: patrzą na powierzchnię, a niedoszacowują trudności wykonania.
Projekt i bryła
Najtańszy jest dom prosty: zwarta bryła, niewiele załamań, dwuspadowy dach, powtarzalny układ ścian. Każdy dodatkowy wykusz, lukarna, balkon czy niestandardowe przeszklenie podnosi koszt robocizny i materiałów. W technologii szkieletowej prostota naprawdę działa na korzyść budżetu, bo ogranicza liczbę detali, a więc i miejsc potencjalnych błędów.
Jakość drewna i prefabrykacji
Suche, certyfikowane drewno konstrukcyjne jest droższe, ale to nie jest miejsce na pozorne oszczędności. W praktyce płaci się tu za stabilność wymiarową, mniejsze ryzyko paczenia i lepszą przewidywalność montażu. Jeśli dom powstaje z prefabrykatów, rośnie koszt samego przygotowania elementów, ale często skraca się czas prac na działce, co częściowo rekompensuje wydatek.
Izolacja i szczelność
W domach szkieletowych bardzo ważna jest paroizolacja, czyli warstwa ograniczająca przenikanie wilgoci do przegrody. Z kolei mostki termiczne to miejsca, przez które ciepło ucieka szybciej niż przez resztę ściany. Im lepiej dopracowane ocieplenie, szczelność i detale połączeń, tym stabilniejsze rachunki za ogrzewanie, ale też wyższy koszt startowy. To jedna z tych sytuacji, w których „tańsze dziś” może oznaczać „droższe przez lata”.
Ekipa i zakres odpowiedzialności
Różnica między dobrą a słabą ekipą w szkieletówce bywa większa niż w budowie tradycyjnej. Dobra oferta nie jest zawsze najtańsza, ale zazwyczaj ma pełniejszy zakres, sensowny harmonogram i lepszą kontrolę jakości. W tej technologii szczególnie nie lubię oszczędzania na wykonawstwie, bo naprawianie błędów po zamknięciu ścian jest uciążliwe i kosztowne.
Gdy już wiadomo, co składa się na cenę, warto zestawić tę technologię z klasycznym domem murowanym. Wtedy łatwiej ocenić, czy oszczędność faktycznie jest istotna w Twoim przypadku.
Dom szkieletowy na tle murowanego
Porównanie z domem murowanym ma sens tylko wtedy, gdy zestawiasz podobny standard i podobny zakres prac. W przeciwnym razie porównujesz jabłka z gruszkami. Z grubsza rzecz biorąc, dom szkieletowy bywa tańszy o kilka do kilkunastu procent, ale jego największą przewagą jest zwykle czas realizacji, a nie spektakularnie niższy koszt całkowity.
| Kryterium | Szkielet | Murowany |
|---|---|---|
| Czas budowy | Krótki, zwłaszcza przy prefabrykacji | Dłuższy, bardziej sezonowy |
| Ciężar konstrukcji | Lekka | Cięższa |
| Fundamenty | Często prostsze i tańsze | Zwykle bardziej pracochłonne |
| Reakcja na błędy wykonawcze | Wysoka wrażliwość na detale | Większa tolerancja na niedociągnięcia |
| Koszt końcowy | Często niższy lub zbliżony | Często wyższy przy tym samym standardzie |
Murowany dom ma z kolei większą akumulację cieplną i zwykle lepiej tłumi dźwięki, więc przy wyborze technologii warto myśleć nie tylko o budżecie startowym. Jeśli zależy Ci na szybkim wejściu na działkę i krótszym finansowaniu budowy, szkielet ma przewagę. Jeśli wolisz większą masę termiczną i klasyczny sposób prowadzenia prac, murowany nadal będzie bezpiecznym wyborem. Żeby jednak decyzja była rozsądna, trzeba umieć policzyć budżet bez typowych błędów.
Jak policzyć budżet, żeby nie zabrakło pieniędzy w połowie budowy
Najlepsza wycena to nie ta najniższa, tylko ta, która obejmuje realny zakres i zostawia margines bezpieczeństwa. Zbyt optymistyczny kosztorys często wygląda świetnie na papierze, ale rozbija się o detale: transport, fundament, podłączenia, zmiany w projekcie, schody, taras czy wyższy standard okien. Ja zawsze zakładam, że końcowy koszt będzie trochę wyższy od pierwszej wersji, i wolę się mile zaskoczyć niż ratować budżet w trakcie prac.
W systemie gospodarczym można zbić część robocizny, ale tylko wtedy, gdy naprawdę masz czas i doświadczenie, by koordynować kolejne etapy. W szkieletówce to ważne szczególnie przy zamknięciu przegród i montażu warstw izolacyjnych, bo po wykończeniu błędy są trudne do naprawy.
Co koniecznie sprawdzić w ofercie
- czy cena obejmuje fundament albo płytę fundamentową,
- czy jest uwzględniony transport i montaż,
- czy wchodzi stolarka okienna i drzwi zewnętrzne,
- czy instalacje są pełne czy tylko częściowe,
- czy oferta obejmuje ocieplenie, paroizolację i elewację,
- czy podana kwota jest netto czy brutto,
- czy w pakiecie jest też wentylacja mechaniczna, jeśli planujesz dom energooszczędny.
Jakie rezerwy warto zostawić
W praktyce sensowne jest odłożenie 10–15% budżetu jako rezerwy na rzeczy, które wychodzą w trakcie inwestycji. To może być droższy materiał, zmiana w projekcie, poprawka przy instalacjach albo lepsza stolarka, na którą decydujesz się po dokładniejszym przeglądzie oferty. Tę rezerwę warto trzymać osobno, a nie „na sztywno” wliczać w koszt budowy, bo wtedy łatwiej nią zarządzać.
Przeczytaj również: Dom modułowy 70m2: Koszty, pułapki i jak zbudować na zgłoszenie?
Najczęstsze błędy przy liczeniu ceny
- porównywanie ofert bez sprawdzenia zakresu,
- pomijanie kosztów przyłączy i formalności,
- przyjmowanie zbyt taniego wykończenia jako normy,
- niedoszacowanie kosztów instalacji i stolarki,
- wiara, że każda oszczędność na etapie konstrukcji zostanie od razu odrobiona później.
Kiedy budżet jest policzony realistycznie, można przejść do najpraktyczniejszego pytania: gdzie da się naprawdę obniżyć koszt, a gdzie oszczędność szybko mści się na jakości i komforcie.
Gdzie można oszczędzić, a gdzie lepiej nie ciąć kosztów
Nie każda oszczędność jest zła. Problem zaczyna się wtedy, gdy obniżanie ceny dotyka elementów, które odpowiadają za trwałość, szczelność i ochronę przed wilgocią. W domu szkieletowym oszczędzałbym głównie na prostocie projektu, a nie na jakości wykonania. To ważne rozróżnienie, bo oba kierunki dają niższą cenę, ale tylko jeden jest rozsądny.
- Oszczędzaj na bryle - prosty rzut, bez niepotrzebnych załamań, zwykle daje największy efekt kosztowy.
- Oszczędzaj na dachu - dwuspadowy dach jest zwykle tańszy i mniej problematyczny niż skomplikowana konstrukcja.
- Oszczędzaj na metrażu pomocniczym - dobrze przemyślane pomieszczenia techniczne i komunikacja potrafią obniżyć koszt bez utraty wygody.
- Nie oszczędzaj na izolacji - słabe ocieplenie oznacza wyższe rachunki i większe ryzyko błędów w przegrodach.
- Nie oszczędzaj na paroizolacji i szczelności - to elementy, których nie widać po wykończeniu, ale które odpowiadają za trwałość ścian.
- Nie wybieraj wykonawcy tylko po najniższej cenie - w szkielecie poprawki bywają bardzo drogie.
Jeśli miałbym wskazać jedną zasadę, powiedziałbym tak: najpierw upraszczaj projekt, dopiero potem negocjuj stawkę. Taka kolejność daje realne oszczędności i nie psuje technologii. Z tego miejsca zostaje już tylko zebrać najważniejsze wnioski, żeby łatwiej było porównać własną ofertę z rynkiem.
Co warto zapamiętać przed zamówieniem wyceny
Dom szkieletowy nie jest z definicji ani „tani z automatu”, ani „drogi z zasady”. Jego cena zależy głównie od prostoty projektu, jakości drewna, zakresu prac i standardu wykończenia. Jeśli budżet ma być rozsądny, najlepiej patrzeć nie na samą kwotę z reklamy, ale na koszt całego procesu: od fundamentu po ostatni etap wykończenia.
W praktyce najbezpieczniej działa jedno podejście: porównuję kilka ofert, sprawdzam dokładny zakres, zostawiam rezerwę i od początku pilnuję detali technicznych. Wtedy technologia szkieletowa ma sens nie tylko jako szybsza droga do domu, ale też jako uczciwie policzona inwestycja. Jeśli planujesz własną budowę, właśnie od takiej wyceny warto zacząć.
