Wniosek o pozwolenie na budowę - jak złożyć go bez błędów

9 kwietnia 2026

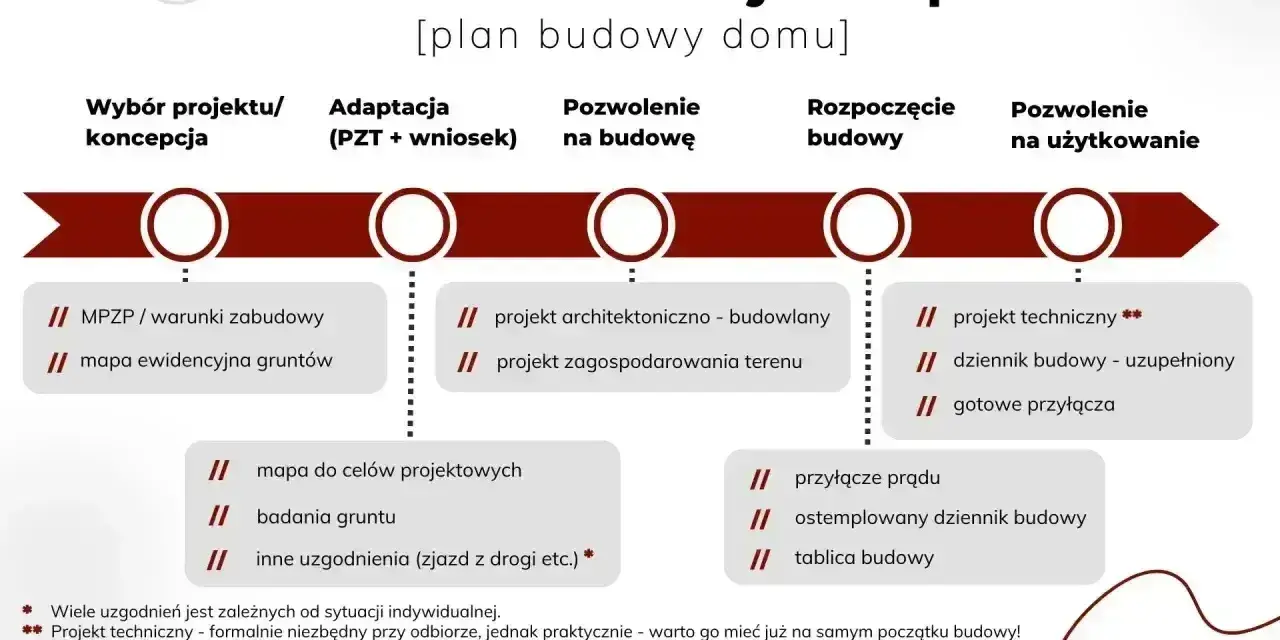

Schemat planu budowy domu: od koncepcji, przez adaptację i wniosek o pozwolenie na budowę, aż po rozpoczęcie i zakończenie budowy.

Spis treści

Przygotowanie wniosku o pozwolenie na budowę to zwykle pierwszy moment, w którym inwestycja z pomysłu staje się realnym procesem administracyjnym. W tym artykule pokazuję, kiedy ten tryb jest potrzebny, co musi zawierać formularz PB-1, jakich załączników urząd oczekuje i gdzie najczęściej pojawiają się błędy, które wydłużają sprawę o tygodnie.

Skupiam się na praktyce: kompletowaniu dokumentów, złożeniu papierowo lub online, terminach, opłatach i kilku pułapkach, które w budownictwie wciąż powtarzają się zaskakująco często.

Najkrócej mówiąc, liczy się komplet dokumentów, zgodność projektu i właściwy sposób złożenia sprawy.

  • W wielu inwestycjach pozwolenie jest obowiązkowe, ale część robót da się prowadzić na zgłoszenie albo bez formalności.
  • Podstawą jest formularz PB-1 oraz oświadczenie o prawie do dysponowania nieruchomością na cele budowlane.
  • Najczęściej trzeba dołączyć projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany.
  • Jeśli działasz przez pełnomocnika, dochodzi pełnomocnictwo i zwykle opłata skarbowa 17 zł.
  • Wniosek możesz złożyć papierowo albo elektronicznie, ale podpisy i formaty plików muszą się zgadzać.
  • Jeżeli dokumentacja jest kompletna, urząd ma co do zasady miesiąc na decyzję, a w sprawie skomplikowanej dwa miesiące.

Kiedy potrzebujesz pozwolenia, a kiedy formalności są prostsze

Zaczynam od tej różnicy, bo właśnie tu najłatwiej popełnić kosztowny błąd. Co do zasady roboty budowlane wymagają pozwolenia, ale część inwestycji można prowadzić na zgłoszenie, a niektóre w ogóle nie wchodzą w tryb administracyjny; jeśli jednak planujesz nowy obiekt, większą przebudowę albo przedsięwzięcie z dodatkowymi uzgodnieniami środowiskowymi czy konserwatorskimi, droga przez decyzję jest zwykle obowiązkowa.

W praktyce najlepiej zacząć od pytania: czy mój projekt mieści się w wyjątkach? Ja zawsze sprawdzam to przed domknięciem dokumentacji, bo późniejsze poprawki w projekcie kosztują więcej niż sama weryfikacja. Gdy już wiadomo, że tryb pozwolenia jest właściwy, trzeba przejść do kompletu dokumentów i poprawnego formularza.

Co musi znaleźć się w kompletnym formularzu PB-1

W samym formularzu najważniejsza jest spójność danych, a nie „ładne” wypełnienie pól. Wniosek powinien prowadzić urząd przez inwestora, pełnomocnika, lokalizację i zakres zamierzenia bez żadnych niedomówień. Jeśli numer działki, adres i opis inwestycji nie zgadzają się z projektem, urząd bardzo często wzywa do poprawki.
Element Po co jest potrzebny Na co uważać
Dane inwestora Identyfikują stronę postępowania Błędy w adresie do korespondencji i danych kontaktowych
Dane pełnomocnika Umożliwiają prowadzenie sprawy przez reprezentanta Brak pełnomocnictwa albo brak potwierdzenia opłaty skarbowej
Opis planowanej inwestycji Pokazuje, czego dotyczy decyzja Zbyt ogólny opis, rozbieżny z projektem
Dane lokalizacji Wskazują konkretną działkę lub działki Niepełny numer działki, obrębu albo błędny adres
Oświadczenie o prawie do dysponowania nieruchomością Potwierdza prawo do prowadzenia robót Brak podpisu, brak zgodności z właścicielem lub stanem prawnym
Projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany Stanowią zasadniczą część dokumentacji Brak wymaganych podpisów elektronicznych albo wersja niezgodna z formularzem
Decyzja o warunkach zabudowy Jest potrzebna, gdy nie ma planu miejscowego lub przepisy tego wymagają Załączenie nieaktualnej kopii albo brak decyzji, gdy jest obowiązkowa
Uzgodnienia, opinie i inne decyzje branżowe Domykają wymogi wynikające z przepisów odrębnych Brak jednego uzgodnienia, które blokuje całą sprawę
Z mojej perspektywy najwięcej czasu nie zabiera samo pobranie formularza, tylko dopięcie tych załączników. Warto pamiętać, że część dokumentów można dołączyć jako skany lub zdjęcia, ale projekt budowlany, oświadczenie o prawie do dysponowania nieruchomością i pełnomocnictwo mają własne zasady i nie powinny być traktowane jak zwykłe pliki dołączane „na szybko”. To właśnie tu najczęściej rodzą się braki formalne, których da się uniknąć jednym dodatkowym sprawdzeniem.

Skoro wiadomo już, co powinno być w komplecie, warto przejść do samego wypełniania, bo właśnie tam pojawiają się drobne rozbieżności, które urząd wyłapuje bardzo szybko.

Jak wypełnić formularz bez niepotrzebnych wezwań

Ja zawsze pilnuję pięciu rzeczy: zgodności danych, zgodności załączników, poprawnego zakresu robót, właściwego organu i podpisów. Jeden błąd w tych obszarach potrafi zatrzymać sprawę dłużej niż sam projekt. Najbardziej irytujące są sytuacje, w których wszystko jest merytorycznie dobrze, ale formularz i projekt „mówią” różnymi danymi.

  • Sprawdź zgodność numerów działek i obrębu z mapą oraz projektem.
  • Wpisz dokładny rodzaj inwestycji, a nie hasło typu „budowa domu” czy „przebudowa obiektu”.
  • Upewnij się, że adres do korespondencji jest aktualny i działa, bo tam wrócą wezwania.
  • Jeśli działasz przez pełnomocnika, dołącz pełnomocnictwo od razu, nie „na później”.
  • Nie mieszaj wersji papierowej z elektroniczną, jeśli dany dokument ma być złożony w oryginale cyfrowym.
  • Przed wysyłką porównaj formularz z projektem linijka po linijce tam, gdzie pojawiają się dane identyfikacyjne inwestycji.

Najczęstszy problem nie polega na braku wiedzy technicznej, tylko na niespójności. Jeśli projektant opisze inwestycję jednym zestawem danych, a inwestor przepisze inny, urząd nie będzie zgadywał, co było intencją. W praktyce lepiej poświęcić 20 minut na kontrolę niż potem czekać na wezwanie do uzupełnienia.

To prowadzi prosto do kolejnego pytania: czy lepiej złożyć dokumenty papierowo, czy już od razu wybrać ścieżkę elektroniczną.

Jak złożyć dokumenty papierowo i przez internet

Obie drogi są możliwe, ale każda ma inny rytm pracy. Wersja papierowa jest bliższa klasycznej obsłudze urzędowej, natomiast ścieżka elektroniczna bywa wygodniejsza, jeśli projektant i inwestor pracują na plikach cyfrowych. W generatorze GUNB można przygotować i wysłać formularz, a potem śledzić status sprawy.

Wariant Kiedy ma sens Na co uważać
Papierowy Gdy dokumentacja powstaje w tradycyjnej formie albo inwestor woli fizyczny obieg papierów Projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany składa się w 3 egzemplarzach papierowych
Elektroniczny Gdy wszystkie główne dokumenty są już przygotowane cyfrowo Pliki muszą być podpisane kwalifikowanym podpisem elektronicznym, podpisem zaufanym albo podpisem osobistym

Przy wersji elektronicznej ważny jest też sposób doręczeń. Jeśli masz adres do doręczeń elektronicznych, korespondencja idzie właśnie tam; bez takiego adresu urząd wraca do papieru. To drobiazg, ale w praktyce zmienia tempo całej sprawy, zwłaszcza gdy potrzebujesz szybko uzupełnić brakujące elementy albo odebrać postanowienie.

Po złożeniu dokumentów zaczyna się etap, który najbardziej interesuje inwestorów: ile potrwa decyzja i kiedy realnie można wejść na plac budowy.

Ile czeka się na decyzję i co dzieje się po złożeniu

Jeżeli dokumentacja jest kompletna, organ ma co do zasady miesiąc na wydanie decyzji, a w sprawie szczególnie skomplikowanej dwa miesiące. To jednak nie znaczy, że zegar zawsze biegnie bez przerwy. Jeśli urząd wezwie do usunięcia braków w projekcie, bieg terminu się zatrzymuje, więc dobrze przygotowany komplet ma tu większe znaczenie niż optymistyczny harmonogram.

Warto też pamiętać o twardym terminie z perspektywy administracji: jeśli decyzja nie zapadnie w ciągu 65 dni od złożenia wniosku, organ wyższego stopnia może nałożyć karę 500 zł za każdy dzień zwłoki. Dla inwestora ważniejszy jest jednak praktyczny wniosek: nie warto liczyć na to, że „jakoś przejdzie” niepełny komplet.

Po wydaniu decyzji nie rozpoczyna się jeszcze od razu budowa. Roboty można zacząć dopiero wtedy, gdy decyzja stanie się ostateczna, a to w praktyce oznacza, że trzeba uwzględnić czas na ewentualne odwołanie. Sama decyzja zachowuje ważność przez 3 lata, więc jeśli przez ten czas budowa nie ruszy albo zostanie przerwana na ponad 3 lata, formalnie wygasa.

Z tego powodu nie traktuję pozwolenia jako pojedynczego dokumentu, tylko jako odcinek większego procesu. Kto dobrze ustawi ten etap, ten później oszczędza sobie nerwów na placu budowy i w kontakcie z nadzorem.

Ile to kosztuje i gdzie najczęściej uciekają pieniądze

Opłaty przy tej procedurze nie są jednorodne. Wysokość opłaty skarbowej zależy od rodzaju i zakresu zamierzenia, ale przy budownictwie mieszkaniowym samo pozwolenie jest co do zasady zwolnione z tej opłaty. Jeśli działa pełnomocnik, zwykle dochodzi opłata 17 zł za pełnomocnictwo. To niedużo, ale przy większej dokumentacji właśnie te drobne koszty najlepiej pokazują, czy inwestor miał plan, czy tylko zaczął kompletować papiery w ostatniej chwili.

Najczęściej budżet nie pęka na samej opłacie urzędowej, tylko na poprawkach dokumentacji. Dodatkowe uzgodnienia, decyzja o warunkach zabudowy, uzupełnienia branżowe, poprawki geodezyjne albo korekty projektu potrafią kosztować więcej niż cała opłata administracyjna. Z mojego doświadczenia to właśnie ten koszt bywa zaskoczeniem dla osób, które patrzą wyłącznie na stawkę za złożenie wniosku.

Jeśli chcesz ograniczyć ryzyko, myśl o formalnościach jak o etapie projektowym, a nie o „papierologii”. Każdy brak dokumentu to potencjalny przestój, a każdy przestój to dodatkowy koszt po stronie projektanta, wykonawcy albo finansowania inwestycji.

Na końcu warto spiąć to w jedną praktyczną listę rzeczy, które naprawdę trzeba mieć gotowe, zanim ruszysz do urzędu.

Co przygotować wcześniej, żeby nie wracać do tego samego kompletu

Gdybym miała wskazać najrozsądniejszą kolejność działań, zaczęłabym od spraw formalnych jeszcze przed finalnym zamknięciem projektu. To oszczędza czas, bo pozwala wyłapać niespójności wcześniej, kiedy ich poprawa jest prostsza i tańsza.

  • Sprawdź, czy dla działki obowiązuje plan miejscowy, a jeśli nie, czy potrzebna jest decyzja o warunkach zabudowy.
  • Upewnij się, że masz tytuł prawny do nieruchomości i możesz to wykazać w oświadczeniu.
  • Porównaj mapę, projekt i formularz pod kątem numerów działek, adresu oraz zakresu robót.
  • Jeżeli działa pełnomocnik, przygotuj pełnomocnictwo i potwierdzenie opłaty skarbowej od razu, bez odkładania tego na końcówkę.
  • Zdecyduj wcześniej, czy składasz dokumenty papierowo, czy elektronicznie, bo od tego zależy format podpisów i załączników.

Jeśli te elementy są dopięte na starcie, sam formularz przestaje być problemem, a cała procedura robi się zwyczajnie przewidywalna. I właśnie o to chodzi w formalnościach budowlanych: nie o walkę z urzędem, tylko o takie przygotowanie dokumentów, żeby decyzja mogła zapaść bez zbędnych przerw.

FAQ - Najczęstsze pytania

Pozwolenie jest zwykle potrzebne przy nowym obiekcie, większej przebudowie oraz inwestycjach wymagających dodatkowych uzgodnień środowiskowych lub konserwatorskich. Część robót można prowadzić na zgłoszenie albo bez formalności, więc warto najpierw sprawdzić, czy projekt mieści się w wyjątkach.

Podstawą jest sam formularz PB-1 oraz oświadczenie o prawie do dysponowania nieruchomością na cele budowlane. Zwykle trzeba też dołączyć projekt zagospodarowania działki lub terenu, projekt architektoniczno-budowlany, a czasem decyzję o warunkach zabudowy oraz inne uzgodnienia branżowe.

Najczęściej problemem są niespójne dane między formularzem a projektem, na przykład inny numer działki, obręb albo opis inwestycji. Urząd zwraca też uwagę na brak podpisu, brak pełnomocnictwa, brak potwierdzenia opłaty skarbowej i nieaktualny adres do korespondencji.

Przy wersji papierowej projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany składa się w 3 egzemplarzach. W wersji elektronicznej pliki muszą być podpisane kwalifikowanym podpisem elektronicznym, podpisem zaufanym albo podpisem osobistym.

Jeśli dokumentacja jest kompletna, organ ma co do zasady miesiąc na decyzję, a w sprawie szczególnie skomplikowanej dwa miesiące. Budowę można zacząć dopiero po uzyskaniu ostatecznej decyzji, a sama decyzja zachowuje ważność przez 3 lata.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

pełnomocnictwo warunki zabudowy opłata skarbowa projekt budowlany pb-1

Udostępnij artykuł

Ada Laskowska

Ada Laskowska

Nazywam się Ada Laskowska i od czterech lat zajmuję się tematyką budownictwa. Moje zainteresowanie tym obszarem zaczęło się już w dzieciństwie, kiedy z pasją obserwowałam różne etapy budowy domów. Fascynuje mnie, jak wiele aspektów wpływa na powstawanie konstrukcji, od wyboru materiałów po nowoczesne technologie. W swoich tekstach staram się przybliżać czytelnikom złożoność zagadnień budowlanych, tłumacząc trudne pojęcia w przystępny sposób. Piszę o różnych aspektach budownictwa, koncentrując się na praktycznych rozwiązaniach oraz najnowszych trendach w branży. Zawsze dokładam starań, aby moje artykuły były rzetelne, aktualne i zrozumiałe. Wierzę, że odpowiednie źródła i jasna organizacja wiedzy są kluczowe dla skutecznego przekazywania informacji. Chcę, aby każdy czytelnik znalazł w moich tekstach coś wartościowego, co pomoże mu w podejmowaniu świadomych decyzji związanych z budownictwem.

Napisz komentarz
