W ociepleniu elewacji czas przerwy między etapami ma większe znaczenie, niż wielu wykonawców zakłada. W praktyce pytanie o drugą warstwę kleju na elewacji najczęściej dotyczy nie samego klejenia płyt, ale warstwy zbrojonej z siatką, a to są dwa różne momenty w technologii. Poniżej wyjaśniam, kiedy czekać, ile zwykle trwa wiązanie i po czym poznać, że można bezpiecznie przejść do kolejnego etapu.
Najważniejsze liczby, które trzeba znać przed dalszą pracą
- Po przyklejeniu płyt do wykonania warstwy zbrojonej zwykle czeka się minimum 24 godziny, a przy wełnie mineralnej często 48 godzin lub 3 dni.
- Drugiej warstwy kleju w warstwie zbrojonej nie odkłada się na kolejny dzień, bo to zwykle jedna operacja wykonywana „na świeżo”.
- Na tempo wiązania najmocniej wpływają temperatura, wilgotność, wiatr, słońce, grubość zaprawy i rodzaj izolacji.
- Przed tynkowaniem po wykonaniu warstwy zbrojonej najczęściej potrzeba co najmniej 48 godzin, czasem dłużej.
- Jeśli karta techniczna systemu podaje inny czas, to właśnie on jest obowiązujący.
Najkrótsza odpowiedź brzmi tak
Drugiej warstwy nie odkłada się na kolejny dzień, jeśli mówimy o zbrojeniu siatki. Najpierw nakłada się zaprawę, wtapia siatkę, a potem od razu przykrywa ją kolejną porcją masy w tej samej operacji. Czekanie dotyczy zwykle przerwy między przyklejeniem płyt a wykonaniem warstwy zbrojonej: przy styropianie najczęściej minimum 24 godziny, przy wełnie mineralnej częściej 48 godzin lub 3 dni, zależnie od systemu i pogody.
Jeżeli ktoś pyta, po jakim czasie można wrócić do elewacji z kolejną porcją zaprawy, odpowiedź brzmi więc: nie po wyschnięciu pierwszej cienkiej warstwy w sensie „zostawiam na jutro”, tylko od razu w trakcie zbrojenia. Inaczej wygląda dopiero przerwa technologiczna przed kolejnym etapem, czyli tynkiem albo podkładem tynkarskim. To rozróżnienie oszczędza najwięcej nieporozumień.
Najpierw rozróżnij dwa różne etapy prac
Najwięcej błędów bierze się z mieszania dwóch pojęć: kleju do przyklejania płyt oraz kleju do wykonania warstwy zbrojonej. To nie jest ta sama praca, choć w obu przypadkach używa się zaprawy klejącej. W pierwszym etapie klej ma utrzymać płytę izolacyjną, w drugim tworzy pancerz z siatką, który chroni elewację przed mikropęknięciami i uszkodzeniami mechanicznymi.
Przyklejanie płyt
Po przyklejeniu styropianu zwykle czeka się co najmniej dobę, zanim zacznie się kołkowanie, szlifowanie czy zbrojenie. Przy wełnie mineralnej ten margines bywa dłuższy, bo materiał jest bardziej wymagający i cały układ wolniej oddaje wilgoć. Z kolei szybkie zaprawy mogą przyspieszać pracę, ale nie zwalniają z patrzenia na temperaturę ściany i warunki pogodowe.
Przeczytaj również: Kolor elewacji do szarego dachu uniknij błędów i stwórz dom marzeń.
Warstwa zbrojona
Tu nie chodzi o osobną „drugą warstwę” w sensie kolejnego dnia, tylko o domknięcie jednej operacji. Zaprawa ma objąć siatkę z obu stron, a siatka powinna znaleźć się mniej więcej w 1/3 grubości warstwy od zewnątrz. Jeśli zaczyna być widoczna na powierzchni, znaczy to, że warstwa jest za cienka albo zbyt mocno ściągnięta.
Gdy ten podział jest jasny, łatwiej przejść do praktycznych widełek czasowych, które faktycznie stosuje się na budowie.
Po jakim czasie przejść z klejenia płyt do kolejnych etapów
Wykonawcy lubią skróty myślowe, ale w ociepleniu lepiej trzymać się konkretu. Poniżej zestawiam czasy, które w praktyce najczęściej pojawiają się w kartach technicznych i wytycznych systemowych. To nie są liczby „na oko”, tylko sensowne minimum, od którego warto zacząć ocenę.
| Etap | Typowy czas | Co to oznacza w praktyce |
|---|---|---|
| Przyklejenie płyt EPS/XPS | około 24 godziny | Po dobie zwykle można przejść do kołkowania lub warstwy zbrojonej, jeśli warunki są dobre. |
| Przyklejenie wełny mineralnej | 48 godzin do 3 dni | Wełna wymaga większego marginesu, bo układ wolniej wiąże i odparowuje wilgoć. |
| Wykonanie warstwy zbrojonej | od razu w jednej operacji | Siatkę wtapia się w świeżą zaprawę i od razu przykrywa kolejną warstwą kleju. |
| Tynkowanie po warstwie zbrojonej | minimum 48 godzin, często 3 dni | Najpierw warstwa musi związać i wyschnąć, dopiero potem można robić wykończenie. |
| Chłodna lub wilgotna pogoda | czas wydłuża się o kolejne 24-48 godzin | To właśnie warunki na budowie najczęściej przesuwają termin, nawet jeśli produkt jest szybki. |
W praktyce traktuję te liczby jako minimum, a nie zaproszenie do pracy „na styk”. Jeśli producent systemu podaje własny czas, jego zalecenie jest ważniejsze niż ogólna orientacja z budowy. I właśnie od warunków zależy najwięcej, więc warto im poświęcić osobną sekcję.
Co najbardziej zmienia czas wiązania
Na elewacji nie ma jednego uniwersalnego zegarka. Ten sam klej może zachowywać się zupełnie inaczej w ciepły, suchy dzień i inaczej przy wilgotnej ścianie w październiku. Najczęściej decydują o tym cztery rzeczy.
- Temperatura podłoża i powietrza - nie patrzę wyłącznie na termometr w cieniu, bo ściana nagrzana słońcem albo wychłodzona nocą potrafi zmienić tempo wiązania o kilka godzin, a czasem o całą dobę.
- Wilgotność i opady - przy wysokiej wilgotności klej schnie wolniej, a deszcz potrafi zmyć albo osłabić świeżą warstwę.
- Wiatr i mocne słońce - z zewnątrz wyglądają na sprzymierzeńców, ale zbyt szybkie przesychanie powierzchni bywa problemem, bo masa zdąży „złapać skórkę” zanim dobrze zwiąże w głębi.
- Rodzaj izolacji i grubość zaprawy - styropian zwykle daje się prowadzić szybciej, wełna mineralna wymaga więcej cierpliwości, a grubsza warstwa kleju zawsze schnie dłużej niż cienka.
Do tego dochodzi jeszcze przygotowanie płyty. Styropian trzeba zwykle przeszlifować i odpylć, żeby warstwa zbrojona dobrze się trzymała, a przy wełnie trzeba pilnować, by powierzchnia była stabilna i nieoszroniona. Skoro wiadomo, co wydłuża lub skraca czas, łatwiej ocenić sam sposób wykonania.
Jak wygląda poprawnie wykonana warstwa zbrojona
Ta część decyduje o trwałości całej elewacji, dlatego nie warto jej robić „na skróty”. Prawidłowa warstwa zbrojona powinna być równa, gładka i na tyle szczelna, żeby siatka z włókna szklanego była całkowicie zatopiona, ale niewidoczna z powierzchni.
Na etapie pracy trzymam się prostej kolejności:
- Sprawdzam, czy płyty są równe, czyste i pozbawione pyłu albo szronu.
- Rozprowadzam pierwszą porcję kleju pacą zębatą albo gładką, zależnie od systemu.
- Wciskam siatkę zbrojącą w świeżą zaprawę, z zakładem minimum 10 cm.
- Dokładam drugą porcję kleju, żeby siatka znalazła się wewnątrz warstwy.
- Wyrównuję powierzchnię tak, by nie było prześwitów ani miejsc, w których siatka wychodzi na wierzch.

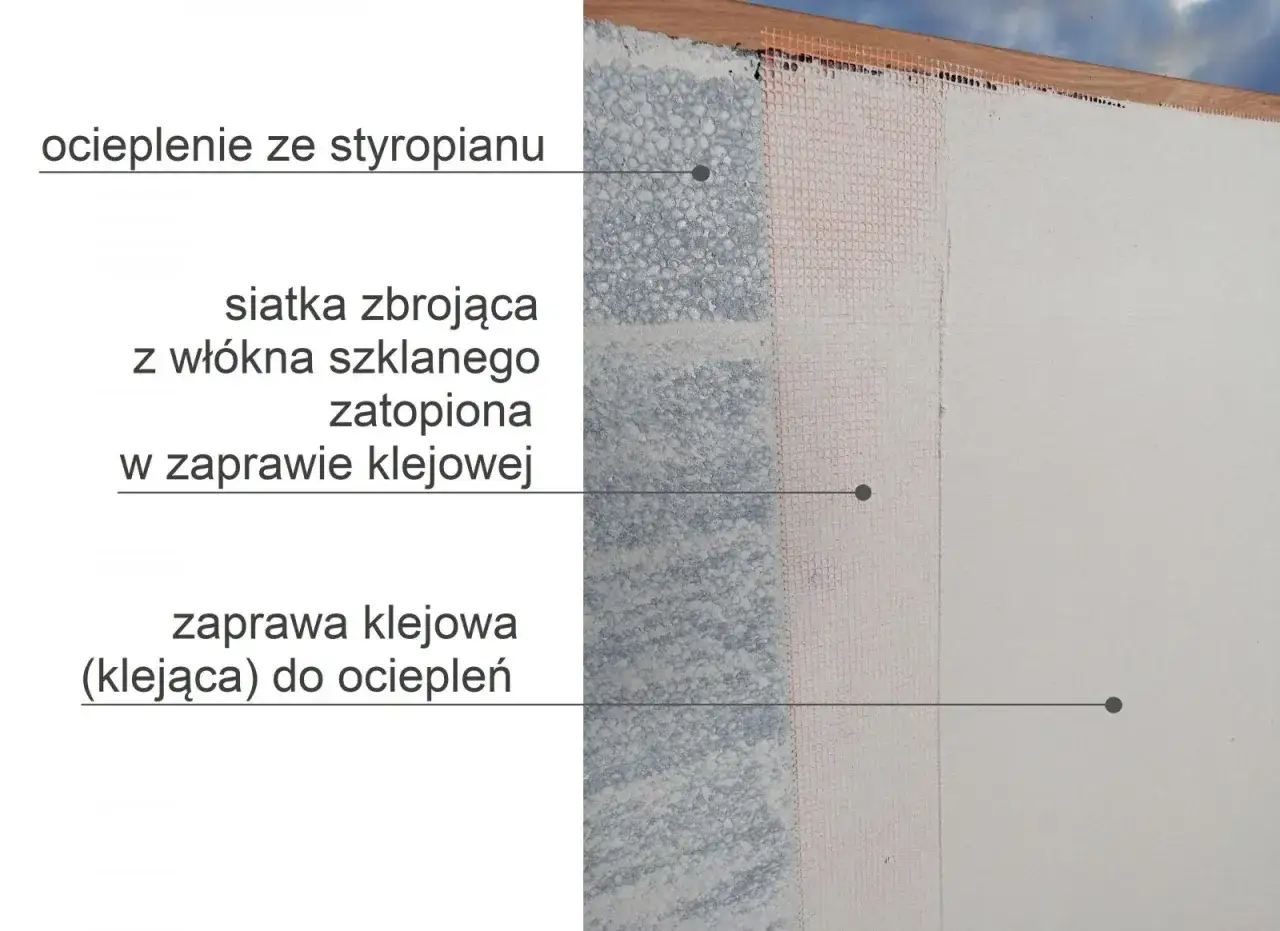

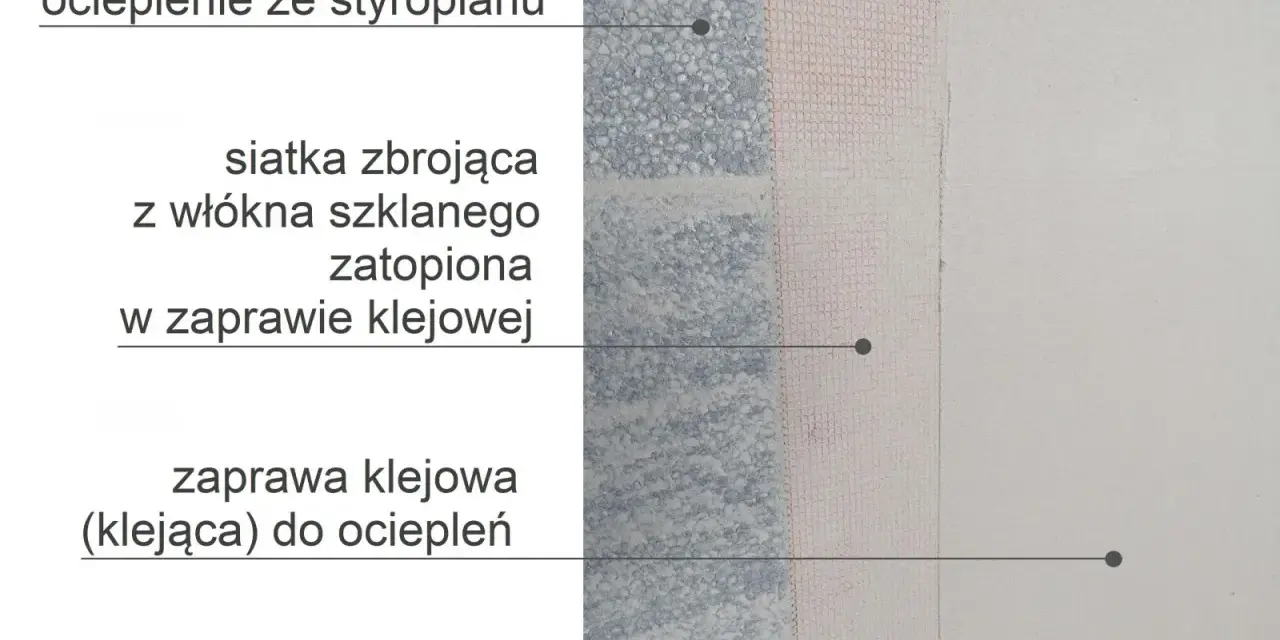

Warstwa ma zwykle 3-5 mm grubości, zależnie od systemu, a siatka powinna znaleźć się mniej więcej w 1/3 tej grubości licząc od zewnątrz. To ważne, bo zbyt płytkie zatopienie siatki daje słabszą ochronę, a zbyt gruba warstwa wydłuża schnięcie i niepotrzebnie obciąża ocieplenie. Na budowie najłatwiej to zobaczyć, a nie tylko opisać, więc właśnie ten etap dobrze pokazuje zdjęcie.

Jak rozpoznać poprawną warstwę zbrojoną na elewacji
Po dobrze wykonanej warstwie nie powinno być widać siatki, a powierzchnia po zatarciu ma wyglądać równo, bez fal i bez miejscowych zapadnięć. Jeśli po przetarciu dłonią czujesz ostre krawędzie, prześwity albo siatkę zbyt blisko powierzchni, to znak, że warstwa jest za cienka. Z kolei zbyt mokra i miękka masa wymaga więcej czasu, zanim dostanie kolejną warstwę.
W praktyce kontroluję jeszcze jeden detal: na styku pasów siatki zakład musi być równy, zwykle co najmniej 10 cm, a przy narożach otworów trzeba zadbać o dodatkowe wzmocnienia. To ma znaczenie nie tylko estetyczne. Dobrze zrobione połączenia ograniczają późniejsze pęknięcia, które często pojawiają się właśnie tam, gdzie wykonawca chciał zaoszczędzić kilka minut. Skoro już wiadomo, jak wygląda poprawna warstwa, łatwo wskazać błędy, które najczęściej ją psują.
Najczęstsze błędy, które psują warstwę zbrojoną
Na elewacjach widzę zwykle te same potknięcia. Nie są spektakularne, ale właśnie przez to bywają lekceważone.
- Zbyt długa przerwa między etapami zbrojenia - jeśli pierwsza warstwa zacznie już wiązać, siatka nie wtopi się równomiernie i całość traci spójność.
- Siatka za płytko - wtedy zaczyna prześwitywać, a elewacja jest bardziej podatna na uszkodzenia mechaniczne.
- Za cienka warstwa kleju - to klasyczny błąd, który kończy się tym, że siatka zostaje „na wierzchu”.
- Praca przy złej pogodzie - deszcz, silny wiatr i ostre słońce potrafią zniszczyć efekt nawet przy dobrym materiale.
- Mieszanie elementów różnych systemów - technicznie bywa to możliwe, ale w praktyce zwiększa ryzyko problemów z przyczepnością i odpowiedzialnością gwarancyjną.
Najwięcej kosztują błędy niewidoczne od razu. Elewacja może wyglądać dobrze po tygodniu, a po pierwszym sezonie zacząć pękać albo odspajać się na łączeniach. Dlatego wolę zawsze dopilnować prostych zasad niż później tłumaczyć, dlaczego trzeba poprawiać całą ścianę. Z tego wynika też ostatnia, praktyczna rzecz, którą warto zapamiętać.
Co zapamiętać, żeby nie poprawiać elewacji po sezonie
Jeśli mam zostawić jedną zasadę, to jest nią ta: nie licz czasu wyłącznie od tego, kiedy klej trafił na ścianę, tylko od etapu technologicznego i warunków na budowie. Przy styropianie zwykle wystarcza doba, przy wełnie lepiej zakładać 2-3 dni, a warstwę zbrojoną i tynk zawsze robić zgodnie z kartą systemu, nie według przyzwyczajenia ekipy.
Na budowie najlepiej działa prosty nawyk: jeśli coś ma być jeszcze „na świeżo”, robisz to od razu; jeśli ma związać, dajesz mu realny czas, a nie tylko przerwę na kawę. To właśnie taki margines ostrożności najczęściej decyduje o tym, czy elewacja będzie równa, trwała i odporna na pogodę, czy zacznie sprawiać kłopoty już po pierwszym sezonie.
