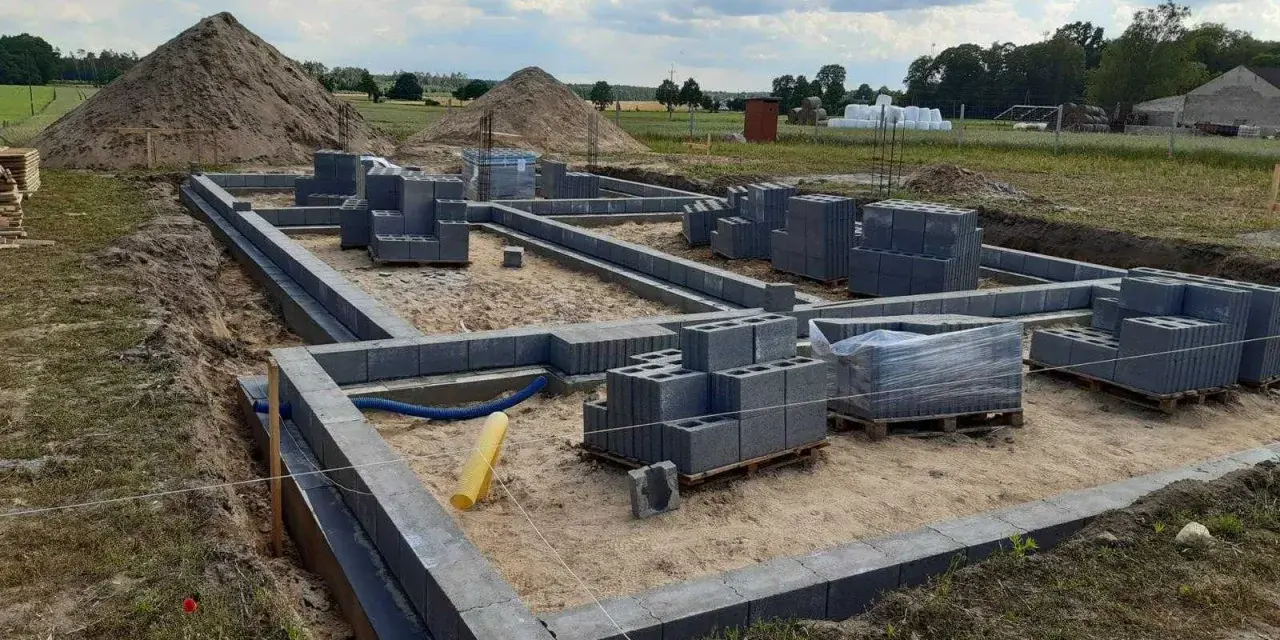

Fundament to miejsce, w którym budżet potrafi rozjechać się szybciej niż na elewacji czy wykończeniu. Różnicę robi nie tylko metraż domu, ale też rodzaj gruntu, poziom wód, technologia wykonania i to, czy w cenie są już izolacje oraz robocizna. To właśnie dlatego odpowiedź na to, ile kosztuje wylanie fundamentu, nigdy nie zamyka się w jednej liczbie.
W tym artykule pokazuję, jak czytać koszt fundamentu bez złudzeń: jakie są realne widełki dla typowego domu jednorodzinnego, co dokładnie składa się na cenę, kiedy lepsza będzie płyta, a kiedy ławy, oraz gdzie najłatwiej przepłacić. To praktyczny przewodnik dla osoby, która chce zaplanować budżet, a nie tylko zobaczyć jedną liczbę wyrwaną z kontekstu.
Najważniejsze liczby, zanim zacznie się kopanie
- Typowy dom 100 m²: fundamenty z wykonaniem najczęściej zamykają się w okolicach 40–70 tys. zł.
- Mniejszy dom 70 m²: budżet częściej mieści się w przedziale 30–50 tys. zł.
- Większy dom 150 m²: koszt zwykle rośnie do 50–90 tys. zł, a na trudnym gruncie jeszcze wyżej.
- Płyta fundamentowa bywa droższa na starcie, ale na słabszym podłożu często jest rozsądniejsza niż ławy.
- Największe dopłaty robią badania gruntu, wysoka woda, wywóz ziemi, izolacje i transport materiałów.
Ile realnie kosztuje fundament pod dom jednorodzinny
Gdy liczę budżet na fundament, patrzę najpierw na dwa pytania: jaki jest zakres prac i jak trudna jest działka. Sama konstrukcja może wyglądać podobnie na papierze, ale w praktyce dom posadowiony na stabilnym gruncie kosztuje zupełnie inaczej niż budynek z wysoką wodą gruntową albo piwnicą.
Dla typowego domu jednorodzinnego bez piwnicy najbardziej realistyczne widełki to dziś zwykle 40–70 tys. zł. Mniejsze domy potrafią zejść do poziomu 30–50 tys. zł, a większe, zwłaszcza z bardziej wymagającym projektem, wchodzą w okolice 50–90 tys. zł. Jeśli do tego dochodzi piwnica, trzeba przygotować się na wyraźnie większy budżet, bo rośnie ilość betonu, robót ziemnych i izolacji przeciwwodnej.
| Powierzchnia domu | Orientacyjny koszt fundamentów | Kiedy to się zmienia |
|---|---|---|
| 70 m² | 30–50 tys. zł | Prosty rzut, dobry grunt, brak piwnicy |
| 100 m² | 40–70 tys. zł | Standardowy dom bez dodatkowych komplikacji |
| 150 m² | 50–90 tys. zł | Większy obrys, więcej betonu, stali i robocizny |
| Dom z piwnicą | Budżet rośnie skokowo | Dochodzi więcej izolacji, odwodnienia i robót ziemnych |
W praktyce trzeba jeszcze pamiętać o posadzce na gruncie. To już nie jest sam fundament, ale w budżecie często ląduje obok niego, więc łatwo pomylić oba etapy i niedoszacować całego stanu zero. Właśnie dlatego przy wycenie zawsze proszę o rozbicie kosztów na osobne pozycje, a nie jedną zbiorczą kwotę. Dzięki temu od razu widać, gdzie kończy się konstrukcja, a zaczyna dalsza część budowy.
Żeby zrozumieć, skąd biorą się te liczby, trzeba rozebrać koszt na części pierwsze, bo to one decydują o finalnym rachunku.

Z czego składa się cena fundamentu
Największy błąd inwestora polega na tym, że patrzy tylko na beton. Tymczasem fundament to kilka osobnych grup kosztów: prace ziemne, zbrojenie, betonowanie, szalunki, bloczki, izolacje, zasypka i robocizna. Na rynku w 2026 roku beton konstrukcyjny klasy C20/25 potrafi kosztować około 390–520 zł/m³, a stal zbrojeniowa zwykle mieści się mniej więcej w przedziale 3,3–4,0 tys. zł za tonę brutto. Sama cena materiału jednak nie zamyka tematu.
| Składnik | Co obejmuje | Orientacyjny koszt dla domu około 100 m² |
|---|---|---|
| Prace ziemne | Wykop, niwelacja, wywóz nadmiaru ziemi | 2–8 tys. zł |
| Beton | Ławy, ściany fundamentowe, chudy beton | 6–15 tys. zł |
| Stal zbrojeniowa | Pręty, strzemiona, wiązanie zbrojenia | 2–6 tys. zł |
| Szalunki i bloczki | Deskowanie, murowanie ścian fundamentowych | 6–18 tys. zł |
| Izolacja i zasypka | Hydroizolacja, ocieplenie, zagęszczanie gruntu | 5–15 tys. zł |
| Robocizna | Wiązanie, zalewanie, murowanie, montaż i prace pomocnicze | 10–25 tys. zł |
Jeśli ktoś podaje podejrzanie niską cenę, zwykle wycina z wyceny właśnie jedną z tych pozycji. Najczęściej znika transport, pompa do betonu, wywóz urobku albo izolacja. I wtedy „tani” fundament robi się drogi już po pierwszych dopłatach. Dlatego lepiej od początku widzieć pełny zakres, a nie tylko ładny nagłówek w ofercie.
Na tym etapie naturalnie pojawia się kolejne pytanie: czy lepsze będą ławy, czy płyta fundamentowa. Odpowiedź zależy bardziej od gruntu niż od samej mody na technologię.

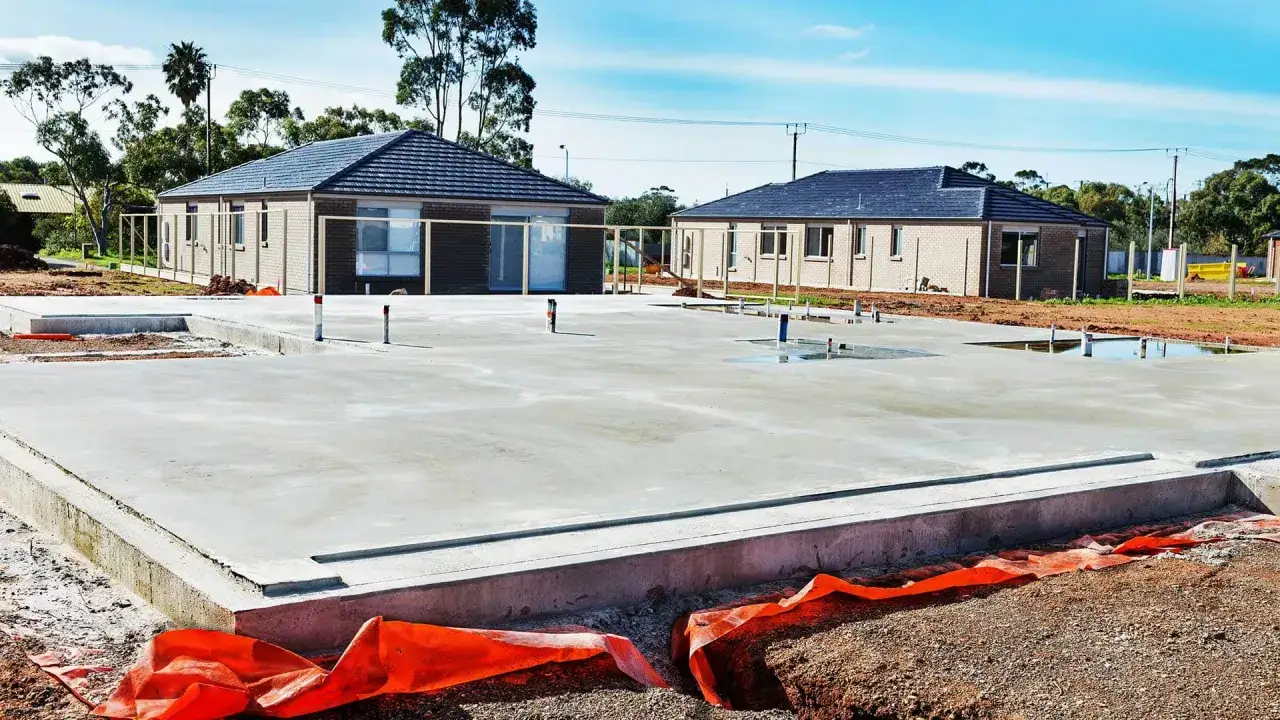

Ławy fundamentowe czy płyta fundamentowa
Przy prostym domu na stabilnym gruncie ławy fundamentowe bardzo często wychodzą taniej na starcie. Płyta fundamentowa zwykle kosztuje więcej, często o kilkanaście do kilkudziesięciu procent, ale w trudniejszych warunkach potrafi uratować inwestycję przed dodatkowymi wzmocnieniami, poprawkami i stratą czasu. Ja traktuję ją jako rozwiązanie bardziej „techniczne”, a nie tylko droższe.
| Cecha | Ławy fundamentowe | Płyta fundamentowa |
|---|---|---|
| Koszt początkowy | Zwykle niższy | Zwykle wyższy |
| Tempo realizacji | Więcej etapów, dłuższy proces | Szybsze wykonanie, mniej przerw technologicznych |
| Wymagania gruntowe | Najlepiej sprawdza się na stabilnym podłożu | Lepiej radzi sobie na słabszym lub nierównym gruncie |
| Ryzyko dopłat | Rosną przy wodzie gruntowej i trudnych warunkach | Często mniejsze, jeśli projekt jest dobrze dopasowany |
| Kiedy ma sens | Prosty dom, przewidywalna działka, ograniczony budżet | Wysoka woda, słabszy grunt, potrzeba lepszej izolacji |
Jeżeli grunt jest dobry, a projekt prosty, ławy zwykle obronią niższy koszt. Jeżeli jednak podłoże wymaga dodatkowych zabiegów, płyta może okazać się nie tyle „droższa”, ile po prostu rozsądniejsza. To ważna różnica, bo na słabej działce pozorna oszczędność bywa tylko przesunięciem kosztu na później.
Po wyborze technologii zostaje jeszcze najważniejsza rzecz: co tak naprawdę winduje budżet i gdzie inwestorzy najczęściej się mylą.
Co najbardziej podbija budżet
Największe różnice w kosztach zwykle nie wynikają z samego betonu, tylko z warunków na działce. Dwie identyczne bryły domu mogą kosztować zupełnie inaczej, jeśli jedna stoi na suchym, równym gruncie, a druga wymaga odwodnienia wykopu, wymiany podłoża i dodatkowych izolacji. To właśnie w takich miejscach budżet potrafi urosnąć o kilka albo kilkanaście tysięcy złotych.
- Grunt i woda gruntowa - słabe podłoże wymaga wzmocnień, a woda oznacza dodatkowe zabezpieczenia i często wolniejszą pracę.
- Piwnica - to osobna skala robót, większa ilość betonu i dużo mocniejsza izolacja przeciwwodna.
- Skomplikowany rzut budynku - załamania ścian, wykusze i niestandardowe narożniki podnoszą koszty zbrojenia i szalunków.
- Dostęp do działki - jeśli betoniarka albo koparka mają problem z dojazdem, pojawiają się dodatkowe prace i sprzęt.
- Wywóz ziemi - przy dużym wykopie i braku miejsca na składowanie urobku trzeba liczyć transport i utylizację.
- Zakres izolacji - sama konstrukcja fundamentu to nie wszystko, bo hydroizolacja i ocieplenie potrafią zrobić realną różnicę w rachunku.
W praktyce najbardziej kosztują rzeczy niewidoczne na pierwszym szkicu projektu. Właśnie dlatego sensowna wycena fundamentu zaczyna się od gruntu, a dopiero później schodzi do betonu i stali. I to prowadzi prosto do pytania, jak taki koszt policzyć przed wejściem ekipy.
Jak policzyć koszt przed startem budowy
Ja zawsze liczę fundament w czterech krokach. Najpierw sprawdzam warunki gruntowe, potem rozbijam projekt na ilości materiałów, następnie pytam o cenę robocizny i dopiero na końcu dodaję rezerwę. Taka kolejność chroni przed błędami, które najłatwiej wychodzą już po podpisaniu umowy.
- Zrób badanie gruntu. Bez tego trudno sensownie ocenić, czy wystarczą ławy, czy lepiej iść w płytę albo dodatkowe zabezpieczenia.
- Wyciągnij z projektu ilości. Potrzebna jest długość ław, ilość betonu, masa stali i zakres izolacji, a nie tylko powierzchnia domu.
- Rozbij ofertę na pozycje. Oddziel wykop, beton, zbrojenie, szalunki, izolacje, transport i zasypkę.
- Dodaj zapas 10–15%. To rozsądna rezerwa na różnice w gruncie, zużycie materiału i drobne poprawki.
Przy domu około 100 m² prosty kosztorys może wyglądać tak: 5–8 tys. zł za prace ziemne, 8–12 tys. zł za beton, 3–5 tys. zł za stal, 10–20 tys. zł za robociznę oraz 5–10 tys. zł za izolacje i zasypkę. W sumie daje to najczęściej okolice 40–60 tys. zł, a więc liczby, które dobrze ustawiają oczekiwania jeszcze przed rozpoczęciem robót.
Jeżeli chcesz zejść z kosztów, najpierw trzeba wiedzieć, gdzie oszczędność jest rozsądna, a gdzie tylko wygląda dobrze na papierze.
Gdzie najłatwiej oszczędzić bez psucia jakości
Najtańsze fundamenty nie wynikają z cięcia jakości betonu, tylko z dobrych decyzji projektowych. Prosty rzut budynku, brak piwnicy i przemyślany wybór technologii zwykle dają większy efekt niż agresywne negocjowanie stawki za samą robociznę. To dlatego przy fundamentach oszczędza się przede wszystkim na złożoności, a nie na bezpieczeństwie konstrukcji.
- Uprość bryłę domu. Każde dodatkowe załamanie ściany oznacza więcej pracy, zbrojenia i szalunków.
- Unikaj piwnicy, jeśli nie jest potrzebna. To jedna z najdroższych decyzji na etapie fundamentów.
- Zamawiaj pełną wycenę tego samego zakresu. Porównuj oferty, w których wykonawcy liczą dokładnie te same pozycje.
- Nie oszczędzaj na izolacji przeciwwodnej. Tanie poprawki po zalaniu fundamentu są wielokrotnie droższe niż porządne wykonanie od razu.
- Ustal logistykę z góry. Transport, pompa do betonu i wywóz ziemi potrafią mocno zmienić końcową kwotę.
- Sprawdź, czy wykonawca ma doświadczenie w podobnym gruncie. Dobra ekipa na trudnej działce bywa cenniejsza niż najniższa stawka.
Największą oszczędność zwykle daje projekt, a nie sama walka o kilka złotych mniej za metr. Jeśli fundament jest prosty, dobrze zaplanowany i dopasowany do warunków gruntu, cały dalszy etap budowy startuje bez niepotrzebnych dopłat. Zostaje już tylko dopilnować umowy, żeby cena nie okazała się tylko częścią prawdy.
Zanim podpiszesz umowę na fundamenty, sprawdź te zapisy
W wycenach fundamentów najbardziej niebezpieczne są niejasności. Jedna firma wpisze cenę za konstrukcję, druga dorzuci transport, trzecia pominie zasypkę, a czwarta za wszystko policzy dodatkowo. Dlatego przed podpisaniem umowy patrzę nie na samą kwotę końcową, ale na to, co dokładnie jest w niej zawarte.
- Czy cena obejmuje wykop, wywóz ziemi i zagęszczenie zasypki?
- Czy wliczono transport materiałów, pompę do betonu i rozładunek?
- Czy izolacja przeciwwilgociowa i ocieplenie fundamentów są częścią oferty?
- Czy wycena uwzględnia trudny grunt, wodę gruntową albo konieczność odwodnienia wykopu?
- Czy w umowie jest jasno wpisany termin, technologia i zakres odpowiedzialności wykonawcy?
Jeżeli wykonawca podaje tylko jedną liczbę, proś o rozbicie jej na pozycje. W fundamentach najtaniej wygląda to, co zostało pominięte, a najdrożej wychodzi poprawianie błędów po zalaniu betonu. Dobrze policzony fundament to nie jest tylko wydatek na start budowy, ale też spokój na kolejnych etapach, a właśnie to zwykle decyduje o jakości całej inwestycji.
