Fundamenty krok po kroku od wykopu do gotowej posadzki

5 października 2026

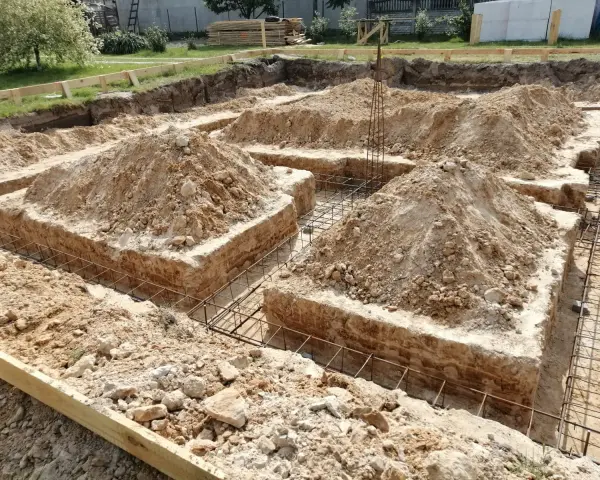

Przygotowanie fundamentów krok po kroku: pomarańczowa rura i czerwone peszle z kablami na siatce zbrojeniowej.

Spis treści

Źle wykonane fundamenty potrafią ujawnić swoje problemy dopiero wtedy, gdy na ścianach pojawią się rysy, a posadzka zacznie pękać lub podciągać wilgoć. Dlatego budowę trzeba prowadzić w określonej kolejności: od rozpoznania gruntu, przez wykopy i betonowanie, aż po izolacje, zasypkę oraz posadzkę na gruncie. Poniżej opisuję praktyczny przebieg prac, podaję najważniejsze wymiary orientacyjne i wskazuję miejsca, w których najczęściej traci się pieniądze.

Od gruntu do gotowej posadzki liczy się kolejność prac

  • Badanie gruntu pomaga dobrać technologię i ogranicza ryzyko nierównego osiadania.
  • Głębokość posadowienia wynika z projektu, warunków gruntowych i lokalnej strefy przemarzania.
  • Ławy, płyta i stopy nie są rozwiązaniami zamiennymi w każdej sytuacji.
  • Izolacja pozioma i pionowa chroni budynek przed wilgocią oraz stratami ciepła.
  • Posadzka na gruncie wymaga stabilnej, dobrze zagęszczonej podbudowy.
  • Kontrola przed zasypaniem jest ostatnią chwilą na łatwe wykrycie błędów.

Zanim koparka wjedzie na działkę

Budowę fundamentów zaczynam od dokumentacji, a nie od wyznaczenia miejsca pod wykop. Projekt konstrukcyjny określa wymiary ław lub płyty, klasę betonu, zbrojenie, poziomy oraz sposób zabezpieczenia przed wilgocią. Potrzebne jest także geodezyjne wytyczenie osi budynku i ustalenie poziomu zero.

Badanie podłoża nie jest formalnością. W prostych warunkach dla domu jednorodzinnego często wykonuje się 2-3 odwierty o głębokości około 3-5 m, ale ich liczba zależy od wielkości budynku i działki. Opinia geotechniczna powinna wskazać rodzaj gruntu, poziom wód gruntowych, możliwe warstwy nasypowe oraz zalecany sposób posadowienia. W 2026 roku koszt takiego opracowania dla nieskomplikowanej działki zwykle mieści się orientacyjnie w przedziale 1200-2500 zł.

Jeżeli w gruncie występują torfy, namuły, grunty organiczne, nasyp niekontrolowany albo wysoka woda, standardowe ławy mogą okazać się złym wyborem. Nie próbowałbym wtedy ratować sytuacji samym poszerzeniem fundamentu. Potrzebna może być płyta fundamentowa, wymiana gruntu, głębsze posadowienie lub dodatkowe zabezpieczenia zaprojektowane przez konstruktora.

Ławy, płyta czy stopy fundamentowe

Rozwiązanie Kiedy ma sens Najważniejsza zaleta Ograniczenie
Ławy fundamentowe Dom bez piwnicy, grunt o dobrej lub średniej nośności Sprawdzona technologia i łatwa dostępność wykonawców Duża liczba etapów i ryzyko mostków cieplnych
Płyta fundamentowa Grunt niejednorodny, słabszy lub wysoki poziom wód Równomierne rozłożenie obciążeń i krótsza droga do stanu zero Wymaga bardzo dokładnego przygotowania podłoża i projektu
Stopy fundamentowe Budynki szkieletowe, słupy, wiaty i lekkie konstrukcje Oszczędność materiału przy punktowym przekazywaniu obciążeń Nie nadają się jako uniwersalny fundament pod każdy dom

Orientacyjna strefa przemarzania w Polsce wynosi około 0,8-1,4 m, jednak nie oznacza to, że każdą ławę należy wykonać dokładnie na tej głębokości. Ostateczny poziom wynika z projektu, rodzaju gruntu, ukształtowania terenu i sposobu ogrzewania budynku.

Drewniana skrzynia i zbrojenie na budowie. Fundamenty krok po kroku nabierają kształtu, przygotowane do zalania betonem.

Fundamenty krok po kroku od wykopu do betonu

1. Zdjęcie humusu i wytyczenie wykopów

Najpierw usuwa się warstwę ziemi urodzajnej, zwykle o grubości 20-30 cm. Humusu nie powinno się mieszać z gruntem przeznaczonym do zasypki, ponieważ zawiera materię organiczną i nie zapewnia stabilnego podłoża.

Po wytyczeniu osi budynku wykonuje się wykopy zgodnie z projektem. Koparka przyspiesza pracę, ale ostatnie centymetry często warto zebrać ręcznie. Rozluźnione lub rozjeżdżone dno trzeba oczyścić i doprowadzić do właściwego poziomu, ponieważ beton wylany na miękkie miejsce nie naprawi problemu.

2. Przygotowanie dna i chudy beton

Na dnie wykopu wykonuje się podkład z chudego betonu, najczęściej o grubości 8-10 cm. Stabilizuje on podłoże, ogranicza mieszanie świeżej mieszanki z gruntem i pozwala dokładnie ułożyć zbrojenie.

Jeżeli podczas kopania pojawi się lokalna warstwa słabego gruntu, nie należy zasypywać jej przypadkową ziemią. Takie miejsce trzeba usunąć i uzupełnić materiałem wskazanym przez projektanta, często betonem podkładowym lub odpowiednio zagęszczonym kruszywem.

3. Zbrojenie i deskowanie

Zbrojenie ław układa się zgodnie z rysunkami konstrukcyjnymi, na podkładkach dystansowych. Dzięki nim stal zachowuje wymaganą otulinę betonową, czyli warstwę betonu chroniącą pręty przed korozją i ogniem. Przy kontakcie z gruntem otulina często wynosi około 5 cm, ale wiążące są wartości z projektu.

Deskowanie musi być stabilne, wypoziomowane i szczelne. Beton pod dużym ciśnieniem łatwo wypchnie słabe deski albo wypłynie przez nieszczelności. Przed betonowaniem sprawdzam także przepusty instalacyjne, uziemienie fundamentowe i miejsca połączenia ław ze ścianami.

4. Betonowanie ław

Beton najlepiej układać możliwie bez przerw, zagęszczając go wibratorem. Klasa mieszanki, konsystencja i ewentualne dodatki powinny wynikać z projektu, a nie z decyzji podjętej na placu budowy. W domach jednorodzinnych często spotyka się beton klasy C20/25 lub C25/30, lecz nie jest to uniwersalna recepta.

Świeży beton trzeba chronić przed szybkim wysychaniem, deszczem i mrozem. W cieple oraz przy silnym wietrze powierzchnię należy zabezpieczyć i utrzymywać w odpowiednim stanie wilgotności przez kilka pierwszych dni. Beton osiąga projektową wytrzymałość przyjmowaną do obliczeń zwykle po 28 dniach, ale termin dalszych prac ustala się z kierownikiem budowy na podstawie warunków i technologii.

5. Ściany fundamentowe i poziom zero

Na ławach wykonuje się ściany fundamentowe, najczęściej z bloczków betonowych albo jako konstrukcję monolityczną. Ich górną powierzchnię trzeba dokładnie wypoziomować, ponieważ późniejsze wyrównywanie dużych różnic zaprawą jest kosztowne i nie zawsze trwałe.

Przed przejściem do zasypki sprawdza się poziom górnej izolacji, szerokość ścian, piony oraz zgodność z osiami budynku. To także dobry moment na wykonanie przejść dla kanalizacji, wody, prądu i innych instalacji.

Izolacja fundamentów decyduje o trwałości całego domu

Fundament musi być zabezpieczony zarówno przed wilgocią, jak i przed ucieczką ciepła. Izolacja pozioma odcina podciąganie kapilarne do ścian, natomiast izolacja pionowa chroni powierzchnie stykające się z gruntem. Jedna warstwa papy na ławie nie zastępuje kompletnego systemu.

Izolacja przeciwwilgociowa i przeciwwodna

Na suchych, przepuszczalnych gruntach może wystarczyć izolacja przeciwwilgociowa przewidziana w projekcie. Przy okresowym podnoszeniu wód lub stałym naporze wody potrzebne są rozwiązania przeciwwodne, szczelne połączenia oraz często drenaż zaprojektowany tak, aby nie kierować wody na sąsiednie działki.

Powłokę bitumiczną nakłada się na czyste, odpowiednio przygotowane podłoże. Liczy się ciągłość izolacji, szczególnie w narożnikach, przy przejściach instalacyjnych i na styku ławy ze ścianą. Folia kubełkowa pełni głównie funkcję ochronną i drenażową, więc nie powinna być traktowana jako samodzielna hydroizolacja.

Ocieplenie części podziemnej

Do ocieplania fundamentów wykorzystuje się materiały odporne na wilgoć i nacisk gruntu, na przykład płyty XPS albo specjalny EPS fundamentowy. Zwykły styropian elewacyjny może nasiąkać i tracić parametry, dlatego jego zastosowanie w ziemi jest złym skrótem.

Grubość ocieplenia dobiera się razem z izolacją podłogi i ścian, aby ograniczyć mostek cieplny na styku fundamentu z posadzką. W praktyce często stosuje się 10-20 cm izolacji obwodowej, ale dokładna wartość zależy od projektu energetycznego i przyjętego systemu.

Zasypka bez późniejszego osiadania

Do zasypki używa się gruntu niewysadzinowego lub kruszywa, bez gruzu, korzeni i dużych kamieni przy samej izolacji. Materiał zagęszcza się warstwami o grubości zwykle 20-30 cm, dobierając sprzęt do rodzaju gruntu i dostępnego miejsca.

Zasypanie fundamentu bez zagęszczania może skończyć się obniżeniem opaski, tarasu albo posadzki. Przy podbudowie podłogi często wymaga się wskaźnika zagęszczenia co najmniej Is = 0,95, lecz wartość należy sprawdzić w projekcie i specyfikacji robót.

Posadzka na gruncie musi mieć stabilne warstwy

Posadzka nie zaczyna się od wylania betonu. Jej trwałość zależy głównie od tego, co znajduje się pod spodem. Najczęstszy błąd polega na zasypaniu wnętrza fundamentów przypadkową ziemią, szybkim wyrównaniu jej koparką i przykryciu betonem.

Typowy układ warstw wygląda następująco:

  1. grunt rodzimy oczyszczony z humusu i luźnych warstw,
  2. zasypka z piasku lub pospółki zagęszczana warstwami,
  3. warstwa ograniczająca podciąganie kapilarne,
  4. podkład betonowy o grubości często 8-10 cm,
  5. hydroizolacja połączona z izolacją ścian fundamentowych,
  6. izolacja cieplna, najczęściej 15-25 cm płyt EPS podłogowych,
  7. jastrych cementowy lub anhydrytowy o grubości dobranej do obciążenia i ogrzewania.

Podłoga na gruncie w ogrzewanym pomieszczeniu powinna spełniać wymagania izolacyjności cieplnej. Dla podłogi na gruncie przepisy techniczne wskazują maksymalny współczynnik przenikania ciepła U = 0,30 W/(m²·K). Sama grubość styropianu nie gwarantuje tego wyniku, ponieważ liczy się cały układ warstw, mostki cieplne i warunki brzegowe.

Instalacje przed wylaniem jastrychu

Przed wykonaniem posadzki trzeba rozprowadzić kanalizację, przepusty, uziemienie i instalacje prowadzone w podłodze. Rury powinny mieć zaplanowane spadki i być zabezpieczone przed przypadkowym uszkodzeniem. Późniejsze kucie gotowej płyty jest pracochłonne, a ingerencja w hydroizolację może stworzyć przeciek.

Przy ogrzewaniu podłogowym stosuje się taśmę brzegową oraz dylatacje w miejscach przewidzianych przez projekt i producenta systemu. Jastrych powinien schnąć w warunkach ograniczających przeciągi i gwałtowne nagrzewanie. Przed ułożeniem paneli, drewna lub winylu wilgotność trzeba sprawdzić miernikiem CM. Dla cementowego podkładu często przyjmuje się do 2,0% CM, a przy ogrzewaniu podłogowym wymagania mogą być ostrzejsze.

Największą różnicę robi tu cierpliwość. Kilka dni oszczędzonych na suszeniu może później oznaczać odspojoną okładzinę, wybrzuszone panele albo trwały zapach wilgoci.

Co sprawdzić przed zasypaniem i zamknięciem stanu zero

Etap Co skontrolować Skutek pominięcia
Wykop Poziom dna, rodzaj gruntu i brak rozluźnionych fragmentów Nierówne osiadanie ław
Zbrojenie Średnice, rozstaw, zakłady i otulina Osłabienie elementu żelbetowego
Betonowanie Ciągłość układania i zagęszczenie mieszanki Pustki, raki i niższa trwałość betonu
Izolacja Ciągłość powłok oraz połączenie poziomu i pionu Podciąganie wilgoci i zawilgocenie ścian
Zasypka Materiał, grubość warstw i stopień zagęszczenia Osiadanie podłogi lub tarasu
Posadzka Poziomy, przepusty, hydroizolacja i grubość ocieplenia Mostki cieplne, pęknięcia i problemy z wykończeniem

Przeczytaj również: Waga pręta fi 10 - ile waży i jak policzyć bez zgadywania

Błędy, których nie warto usprawiedliwiać pośpiechem

  • Betonowanie na wodzie, błocie albo zamarzniętym gruncie.
  • Zmiana wymiarów ław bez zgody projektanta.
  • Brak dystansów pod zbrojeniem i stal leżąca bezpośrednio na podłożu.
  • Przerwanie izolacji przy rurach, narożnikach i przejściach instalacyjnych.
  • Zastąpienie zagęszczania polewaniem piasku wodą.
  • Zasypanie fundamentu przed odbiorem izolacji i pomiarem poziomów.
  • Wylanie posadzki na nieustabilizowanej ziemi z wykopu.

Jeżeli po wykonaniu wykopu warunki różnią się od opinii geotechnicznej, prace trzeba zatrzymać i skonsultować z kierownikiem budowy oraz konstruktorem. Najdroższy fundament to nie ten wykonany z dobrych materiałów, lecz ten, który trzeba odkopywać i naprawiać.

Trzy decyzje, które ułatwiają budowę i ograniczają poprawki

Po pierwsze, nie rezygnowałbym z badania gruntu tylko dlatego, że działka wygląda na suchą i równą. Po drugie, ustaliłbym z ekipą dokładny zakres odbiorów przed betonowaniem, izolowaniem i zasypywaniem. Po trzecie, potraktowałbym posadzkę jako część systemu fundamentowego, a nie osobny etap do wykonania „na końcu”.

Przed zakryciem robót dobrze zrobić dokumentację zdjęciową, zaznaczyć przebieg instalacji i zachować karty zastosowanych materiałów. Taki zestaw informacji przyda się przy odbiorze, późniejszych remontach oraz wtedy, gdy trzeba będzie znaleźć miejsce przebicia lub awarii.

Dobra kolejność jest prosta, ale wymaga dyscypliny: grunt, projekt, wykop, zbrojenie, beton, izolacja, zagęszczenie i dopiero posadzka. Jeżeli każdy etap zostanie odebrany przed zakryciem, fundamenty będą pracować tak, jak zaprojektowano, a ryzyko wilgoci, pęknięć i nierównej podłogi wyraźnie spadnie.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Ławy sprawdzają się przy domu bez piwnicy i gruncie o dobrej lub średniej nośności. Płyta fundamentowa ma sens przy gruncie słabszym, niejednorodnym lub wysokim poziomie wód, a stopy są przeznaczone głównie pod słupy, wiaty i lekkie konstrukcje.

Na nieskomplikowanej działce pod dom jednorodzinny często wykonuje się 2-3 odwierty o głębokości około 3-5 m. Opinia geotechniczna powinna określić rodzaj gruntu, poziom wód i zalecany sposób posadowienia, a jej orientacyjny koszt wynosi 1200-2500 zł.

Należy usunąć humus i luźne warstwy, a następnie układać piasek, pospółkę lub grunt niewysadzinowy warstwami o grubości zwykle 20-30 cm. Każdą warstwę trzeba dokładnie zagęścić; przy podbudowie podłogi często wymaga się wskaźnika Is co najmniej 0,95, jeśli tak wskazuje projekt.

Izolacja pozioma ogranicza podciąganie kapilarne wilgoci do ścian, a pionowa chroni powierzchnie stykające się z gruntem. Obie powinny tworzyć ciągły system, szczególnie przy narożnikach, przejściach instalacyjnych i styku ławy ze ścianą; folia kubełkowa nie zastępuje hydroizolacji.

Typowy układ obejmuje oczyszczony grunt, zagęszczoną zasypkę, warstwę ograniczającą podciąganie kapilarne, podkład betonowy o grubości 8-10 cm, hydroizolację, izolację cieplną oraz jastrych. W ogrzewanym pomieszczeniu często stosuje się 15-25 cm płyt EPS podłogowych, ale dokładny układ wynika z projektu.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

ławy fundamentowe płyta fundamentowa hydroizolacja zasypka zbrojenie

Udostępnij artykuł

Ada Laskowska

Ada Laskowska

Nazywam się Ada Laskowska i od czterech lat zajmuję się tematyką budownictwa. Moje zainteresowanie tym obszarem zaczęło się już w dzieciństwie, kiedy z pasją obserwowałam różne etapy budowy domów. Fascynuje mnie, jak wiele aspektów wpływa na powstawanie konstrukcji, od wyboru materiałów po nowoczesne technologie. W swoich tekstach staram się przybliżać czytelnikom złożoność zagadnień budowlanych, tłumacząc trudne pojęcia w przystępny sposób. Piszę o różnych aspektach budownictwa, koncentrując się na praktycznych rozwiązaniach oraz najnowszych trendach w branży. Zawsze dokładam starań, aby moje artykuły były rzetelne, aktualne i zrozumiałe. Wierzę, że odpowiednie źródła i jasna organizacja wiedzy są kluczowe dla skutecznego przekazywania informacji. Chcę, aby każdy czytelnik znalazł w moich tekstach coś wartościowego, co pomoże mu w podejmowaniu świadomych decyzji związanych z budownictwem.

Napisz komentarz
